Ход строительства "Инских холмов" в мае 2026

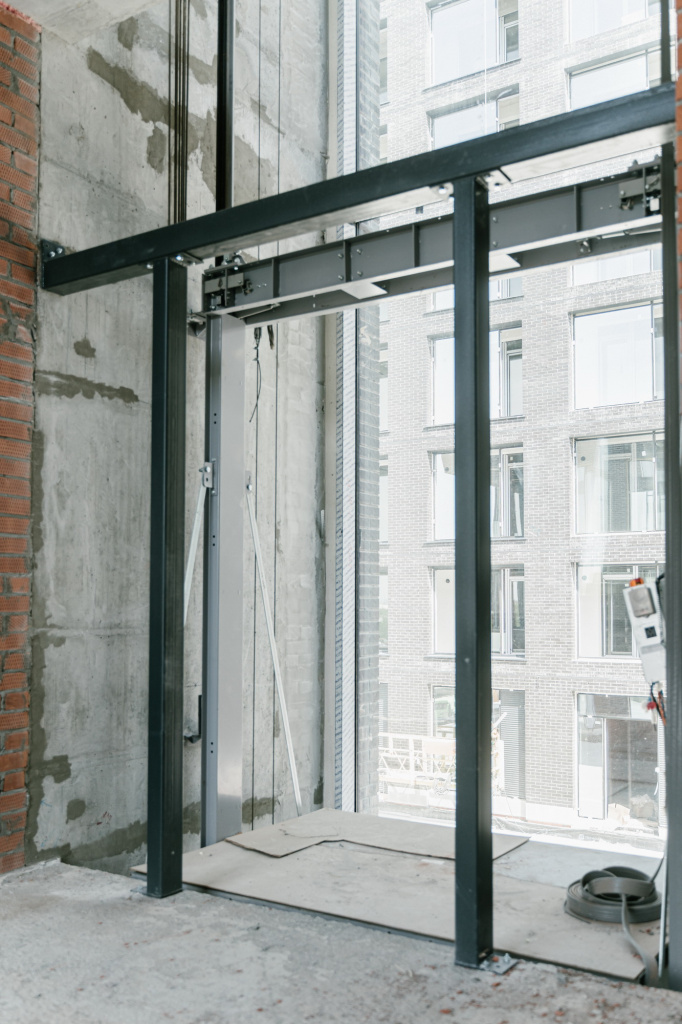

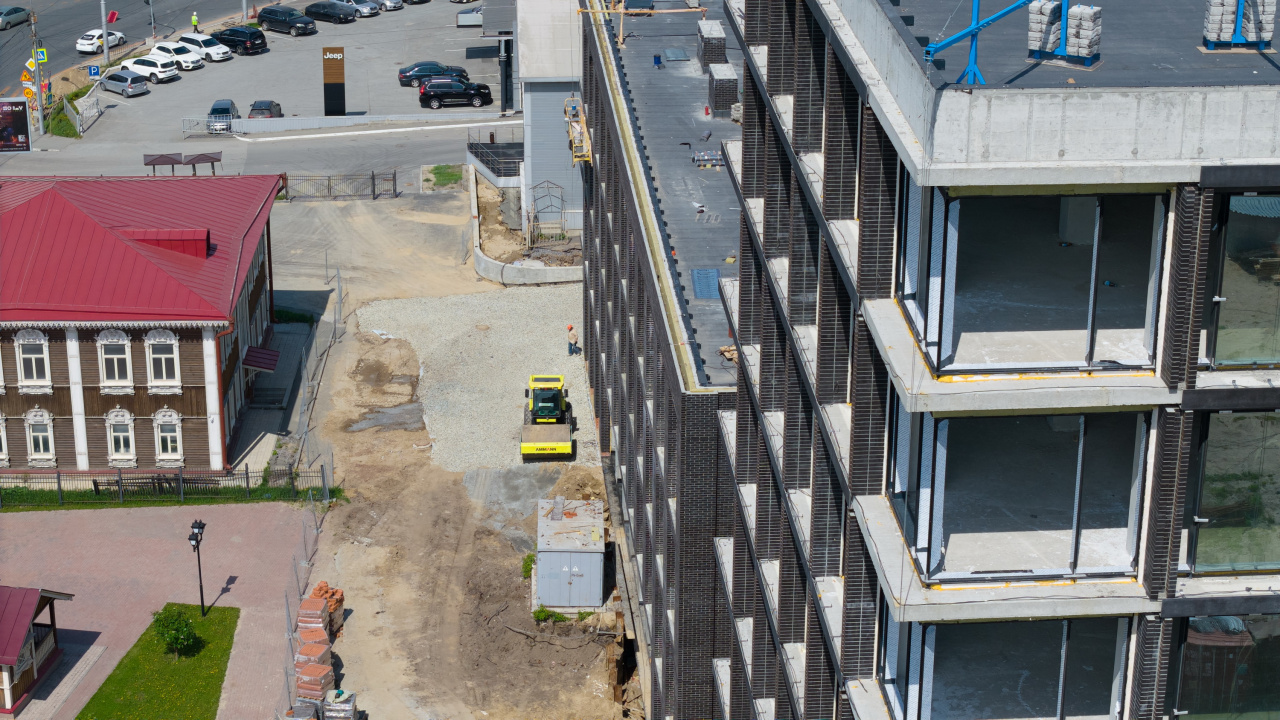

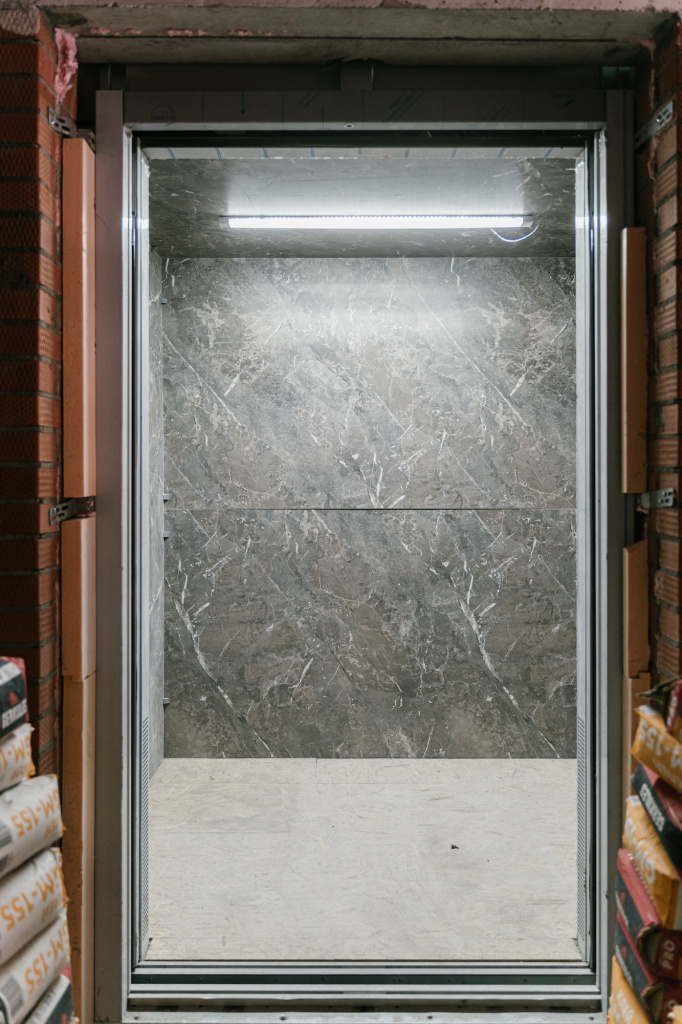

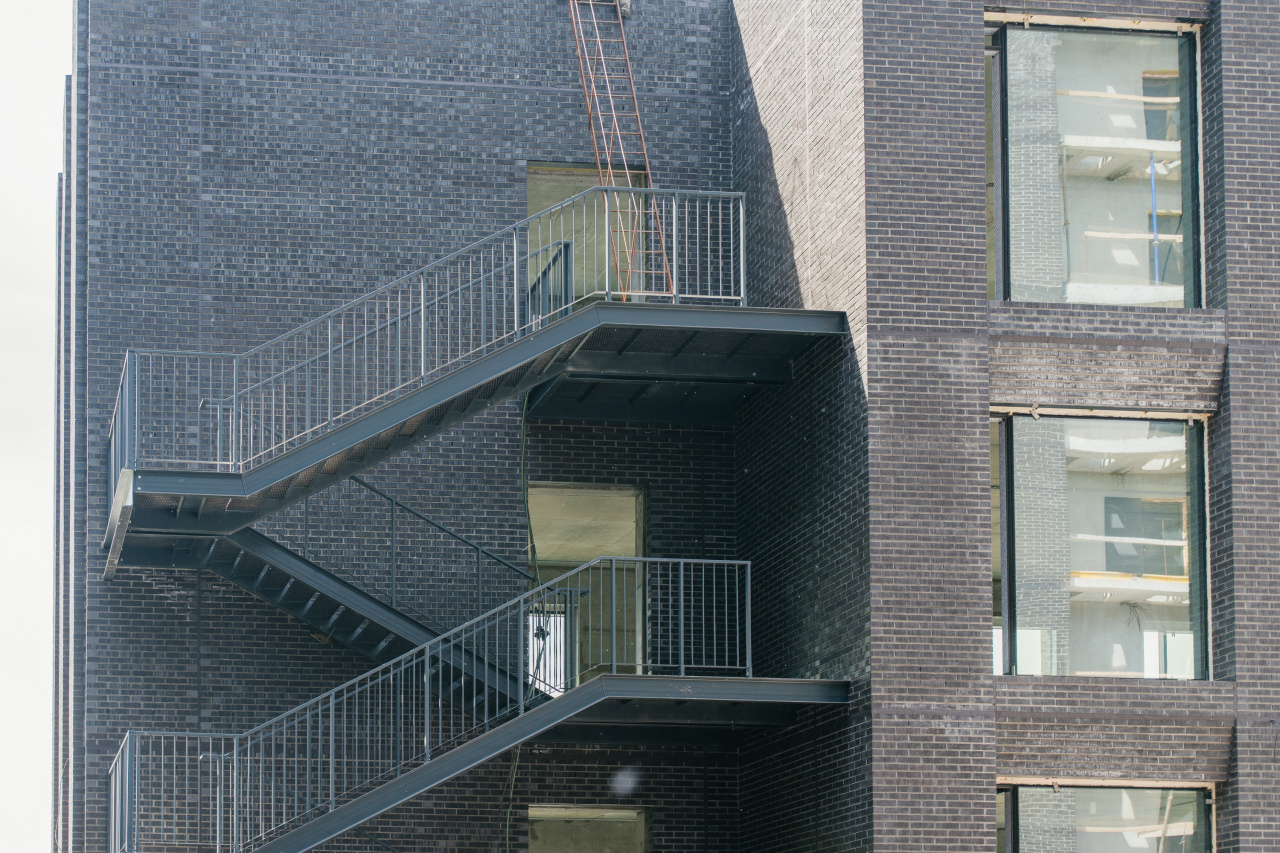

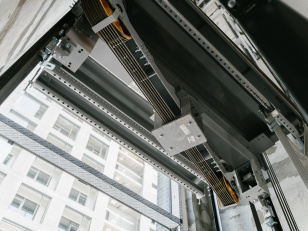

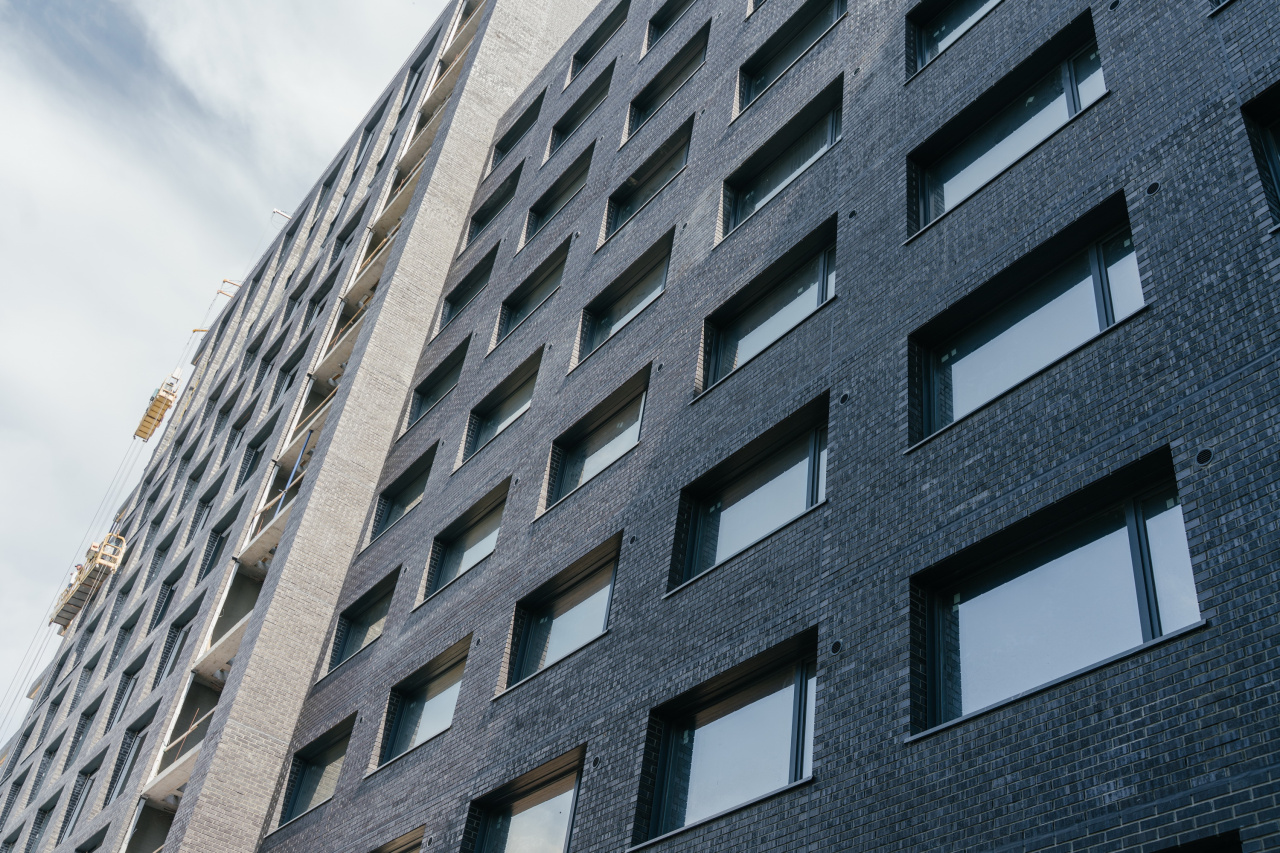

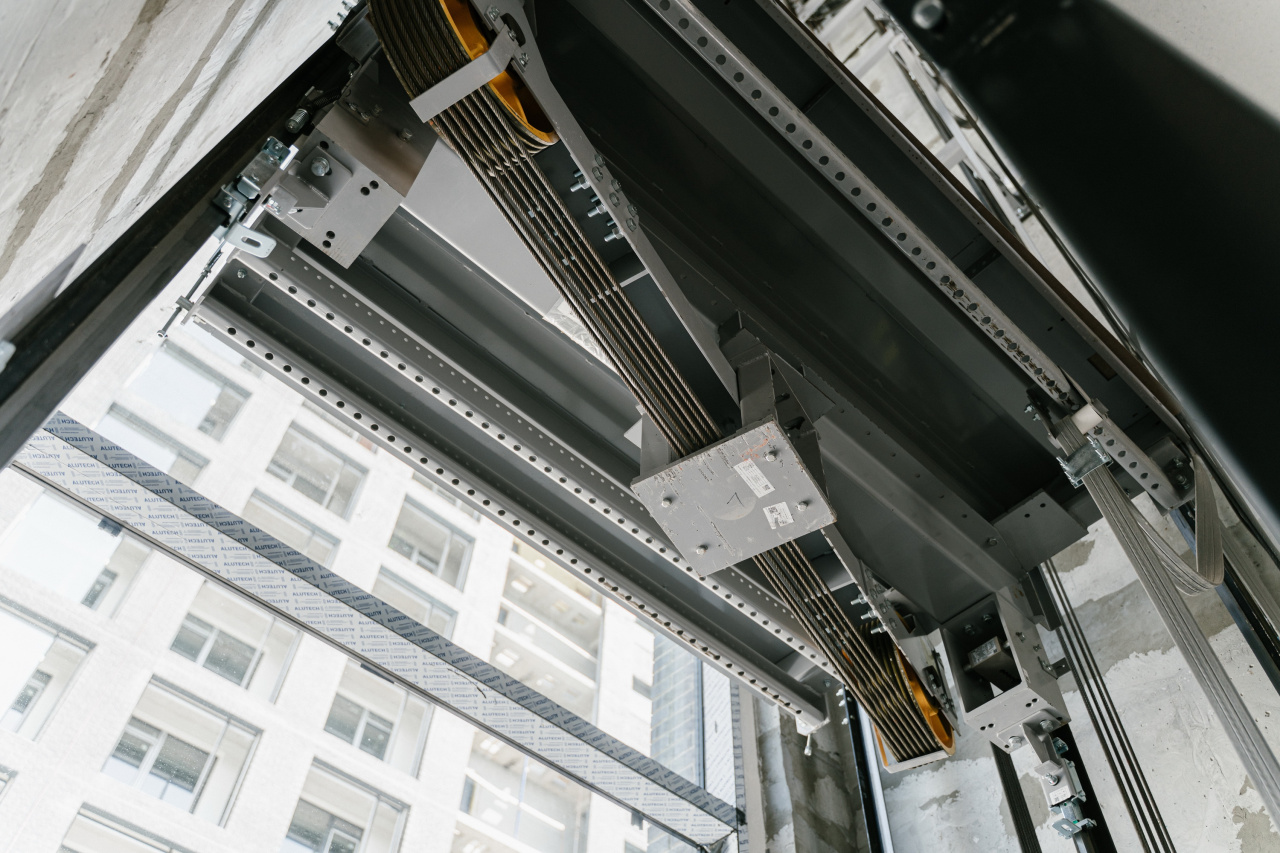

В мае вокруг 4-й очереди сити-квартала "Инские холмы" проведен огромный пласт работ и уже заметны преобразования для будущего благоустройства прилегающей территории. Ведутся работы по вертикальной планировки и подготовка к асфальтированию проездов. Смонтированы и подключены грузопассажирские лифты. Теперь подъем необходимых отделочных материалов осуществляется на грузовых лифтах здания. Материалы для фасадных работ, витражи и оконные блоки поднимаются при помощи автокранов, строительных лебедок и фасадных подъёмников.

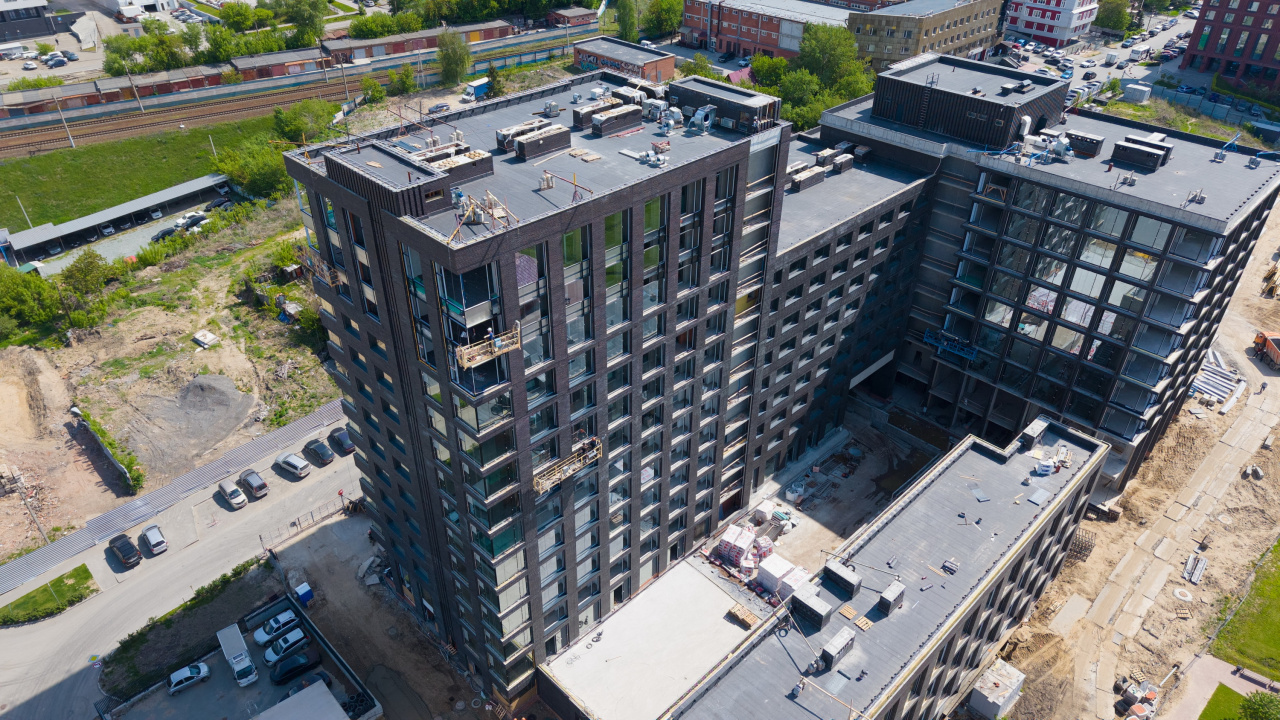

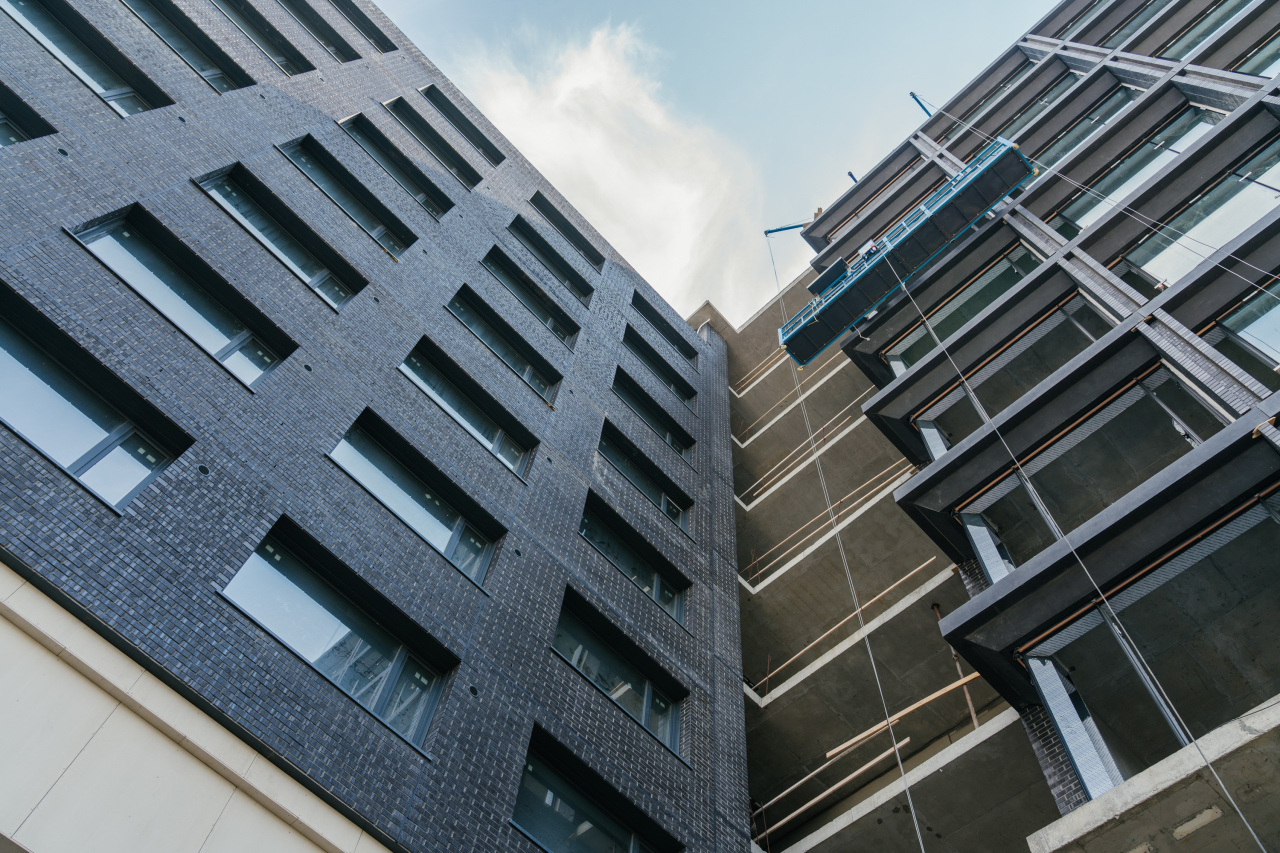

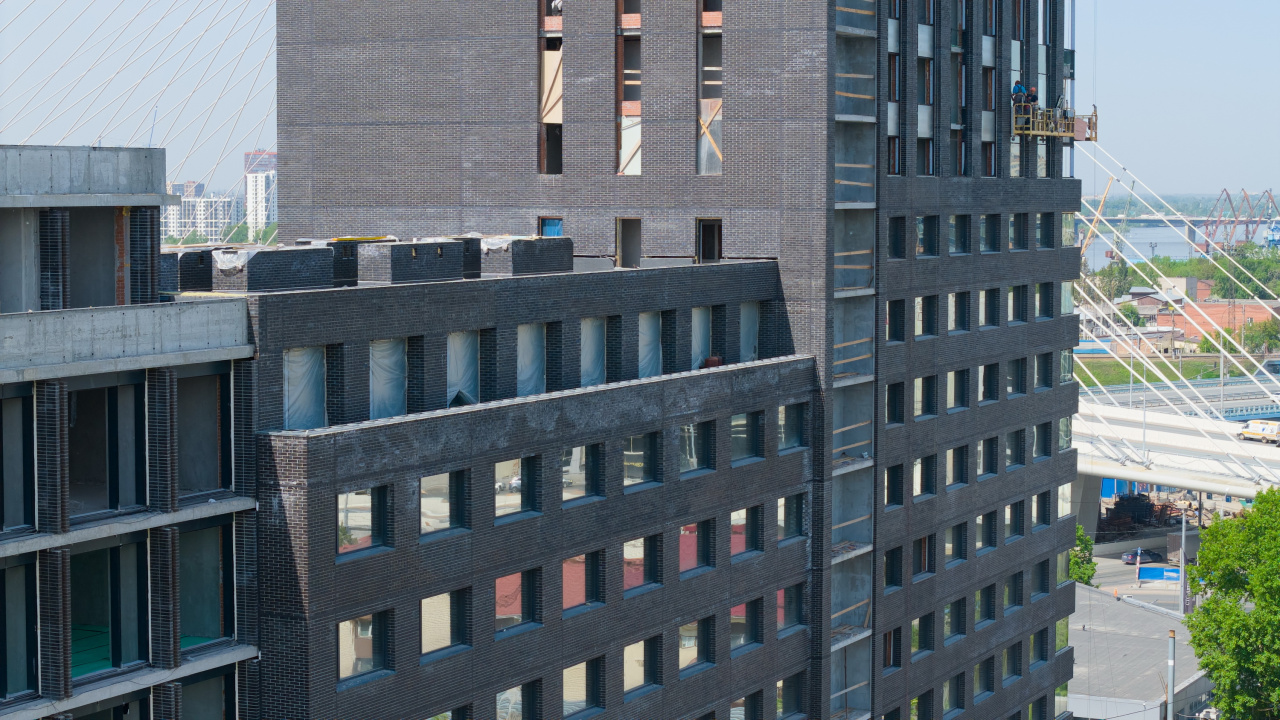

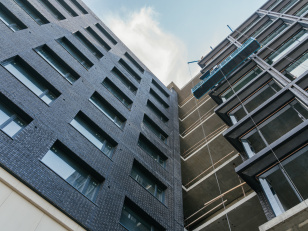

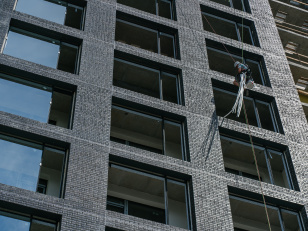

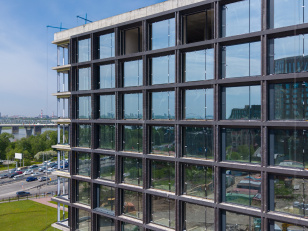

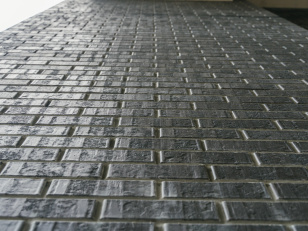

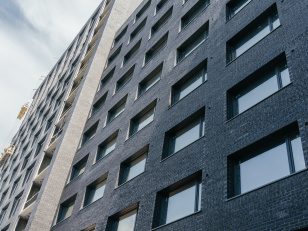

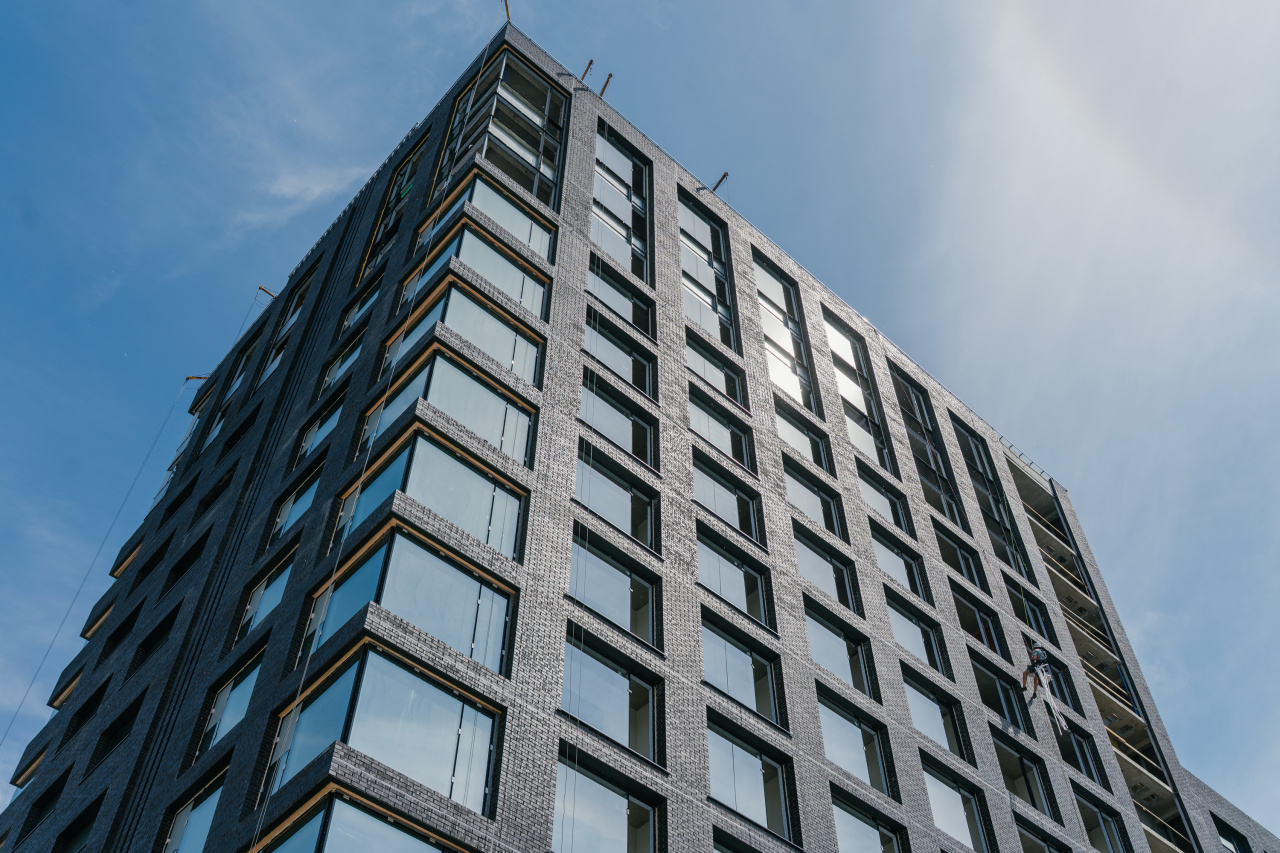

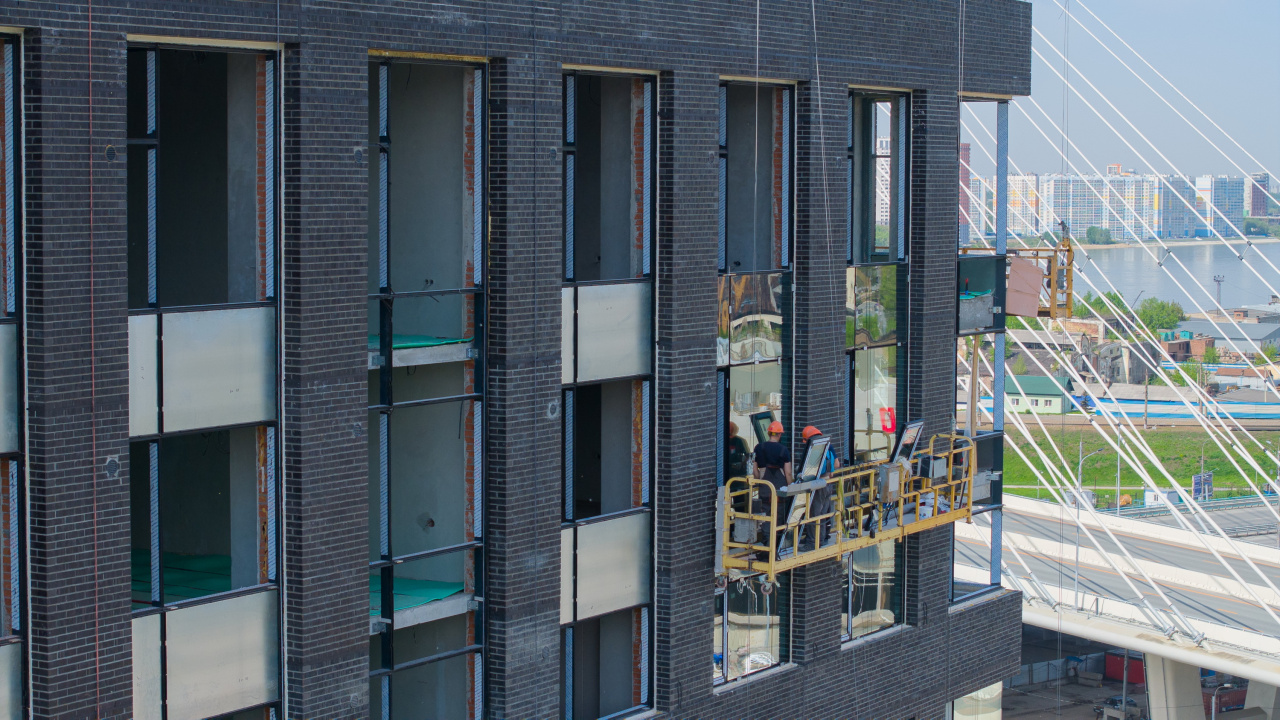

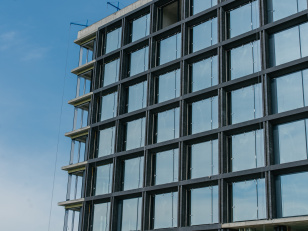

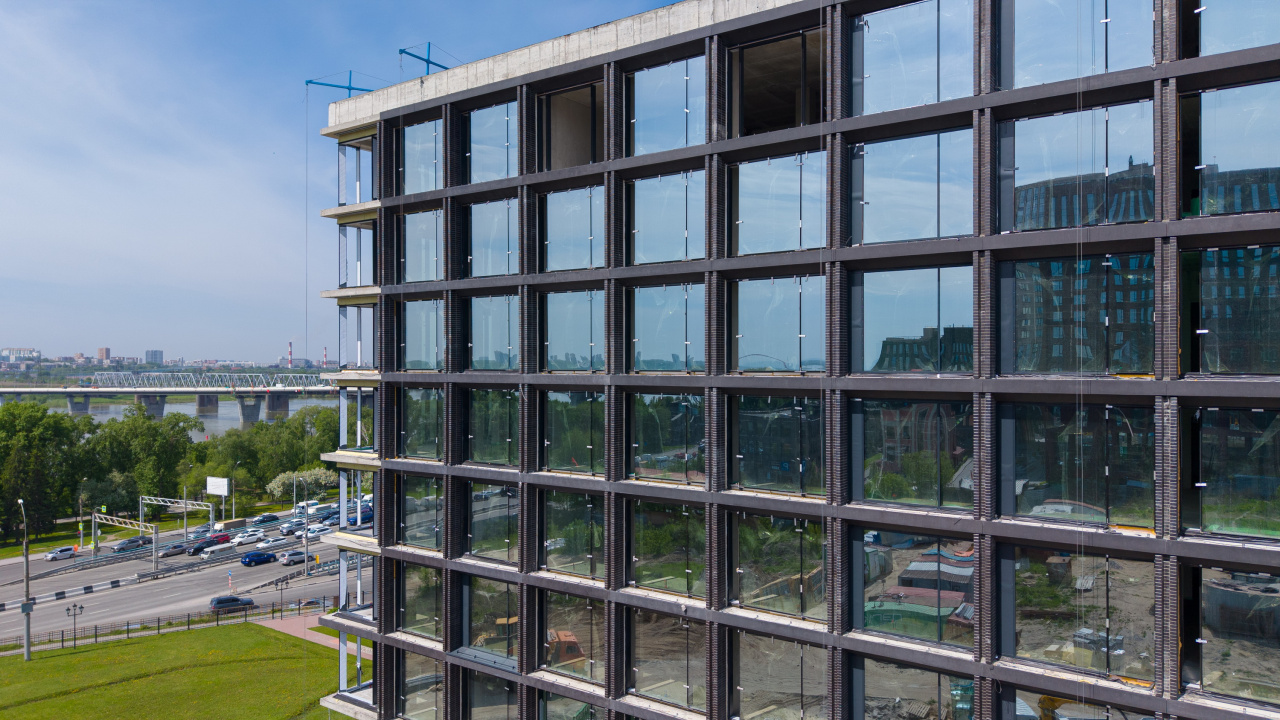

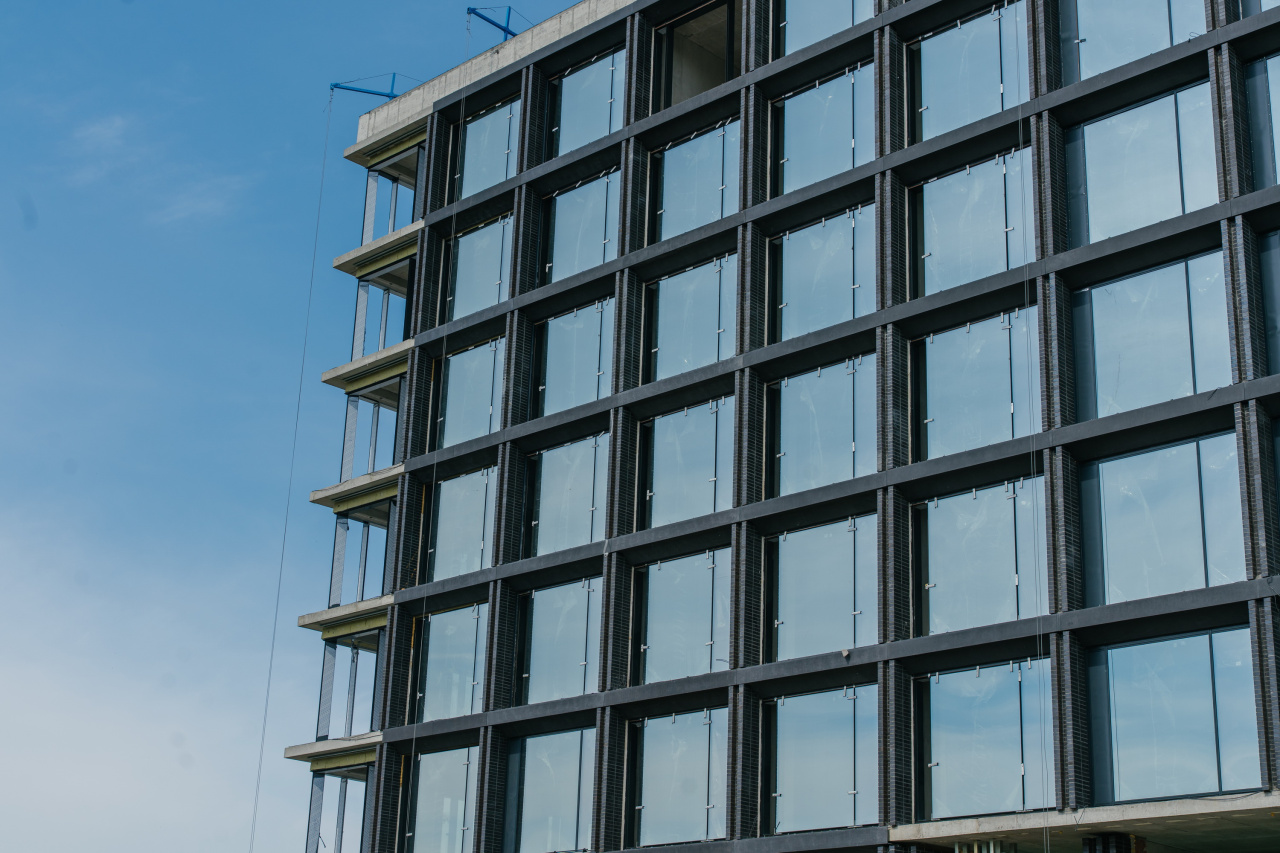

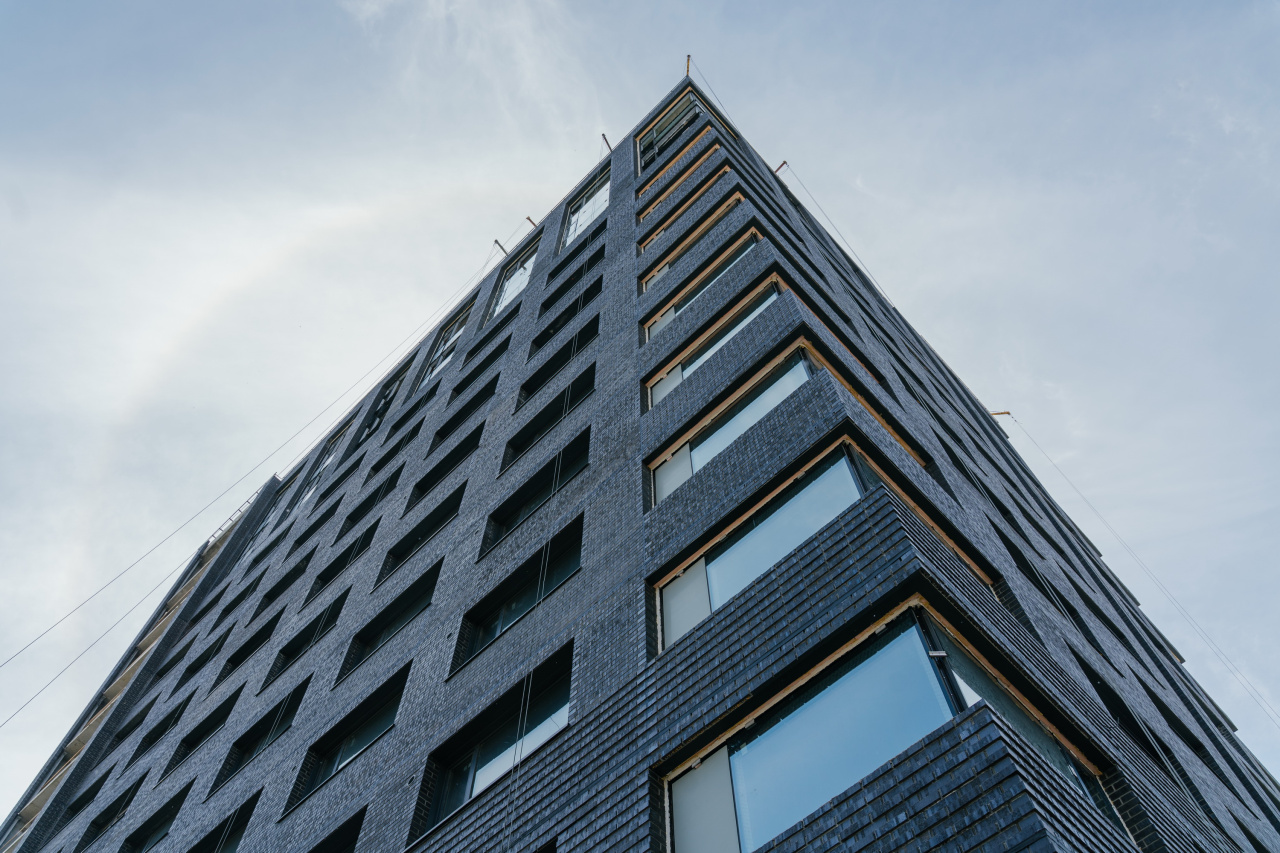

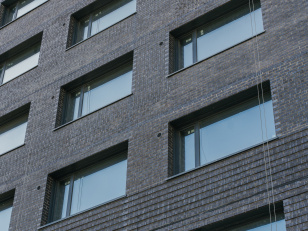

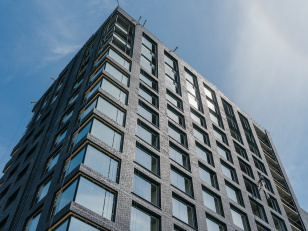

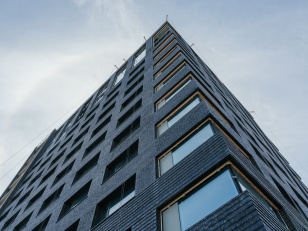

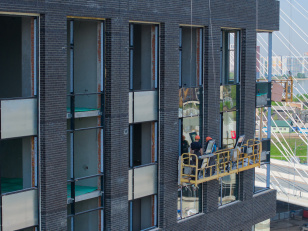

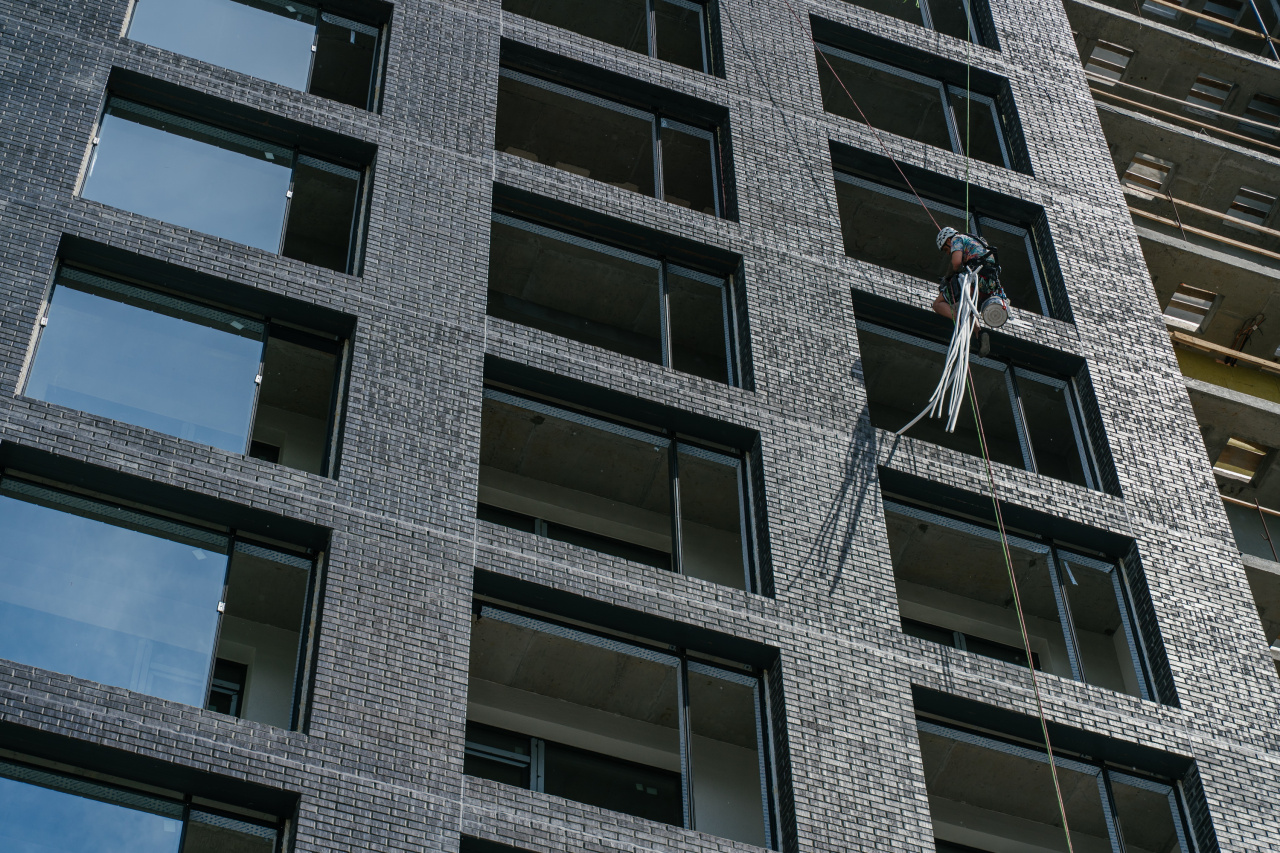

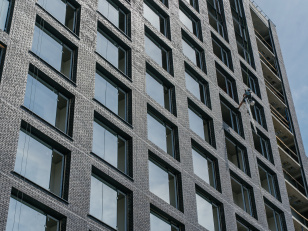

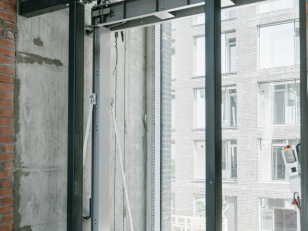

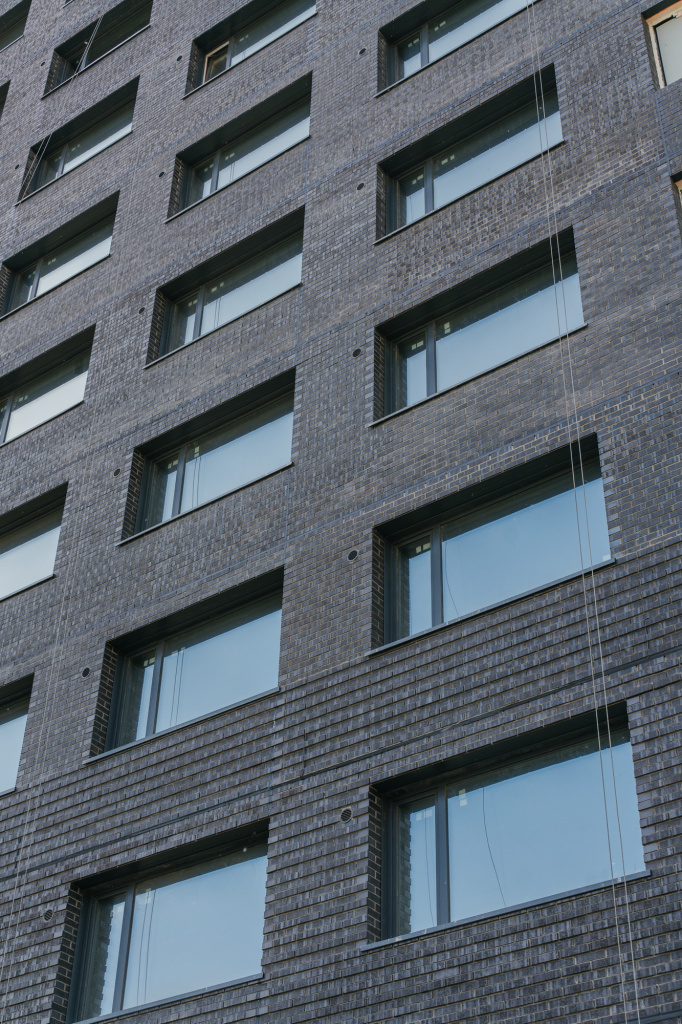

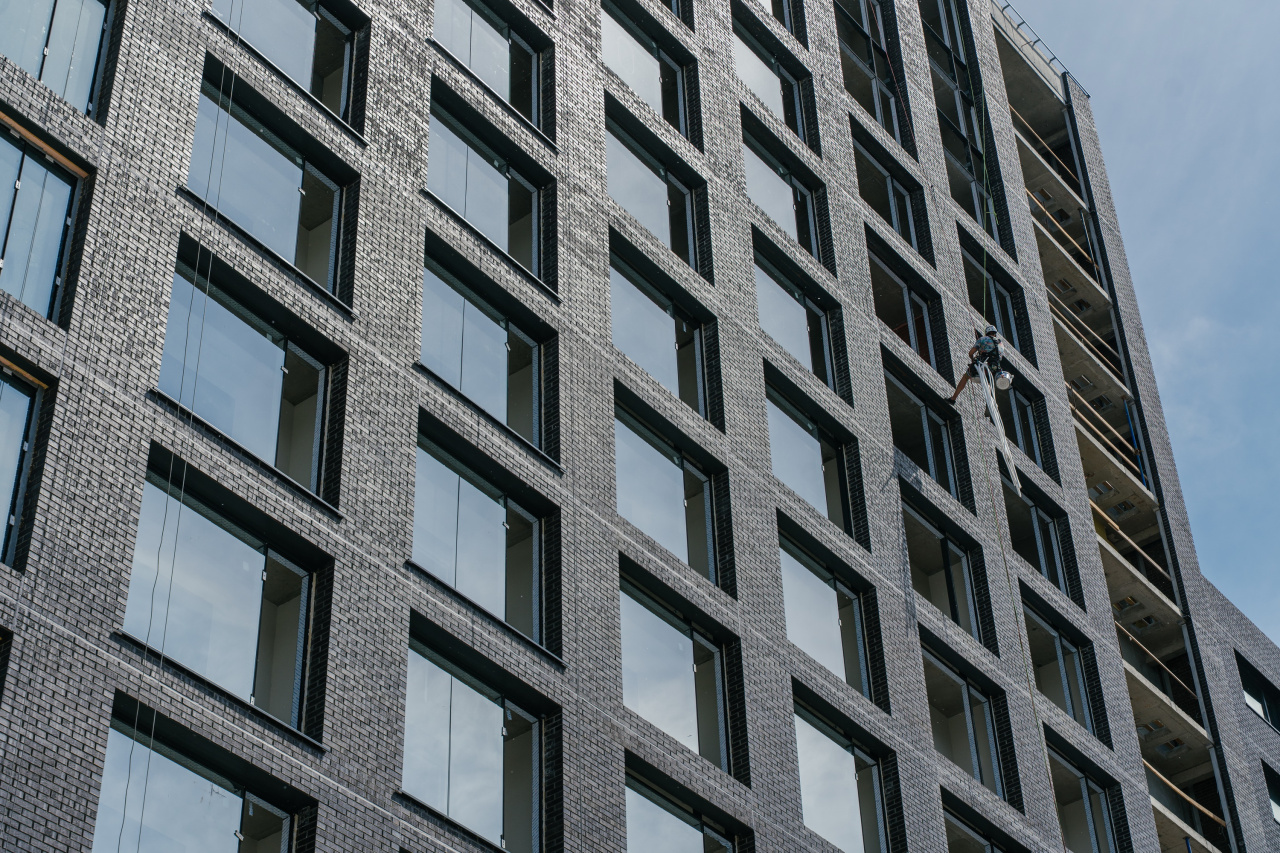

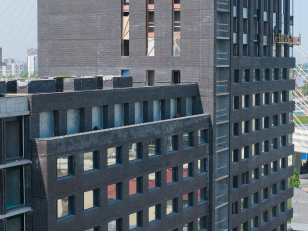

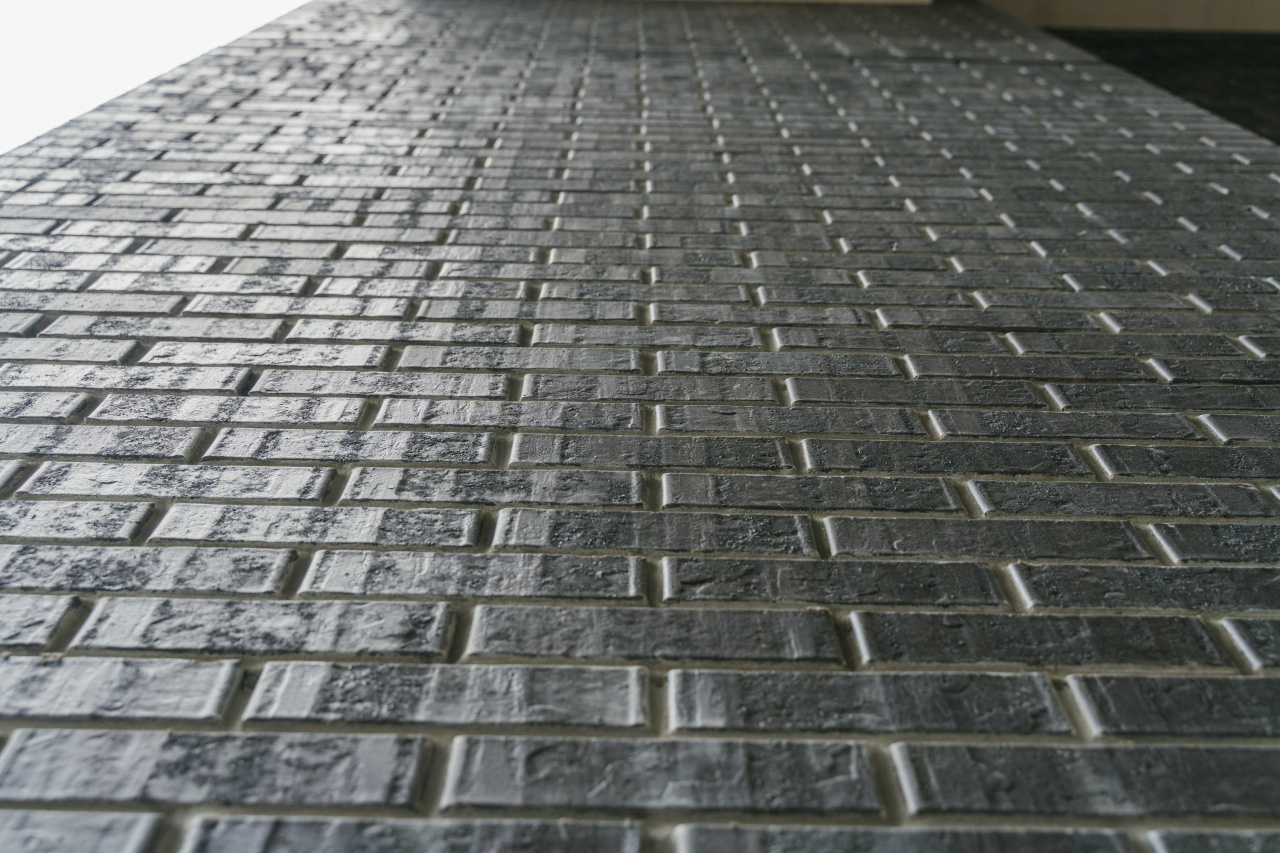

Продолжается остекление и монтаж витражных конструкций. Фасад со стороны улицы Маковского приобретет конечный вид к концу июня.

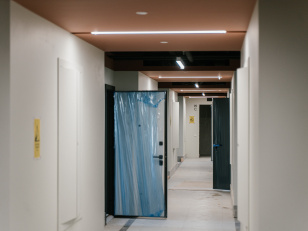

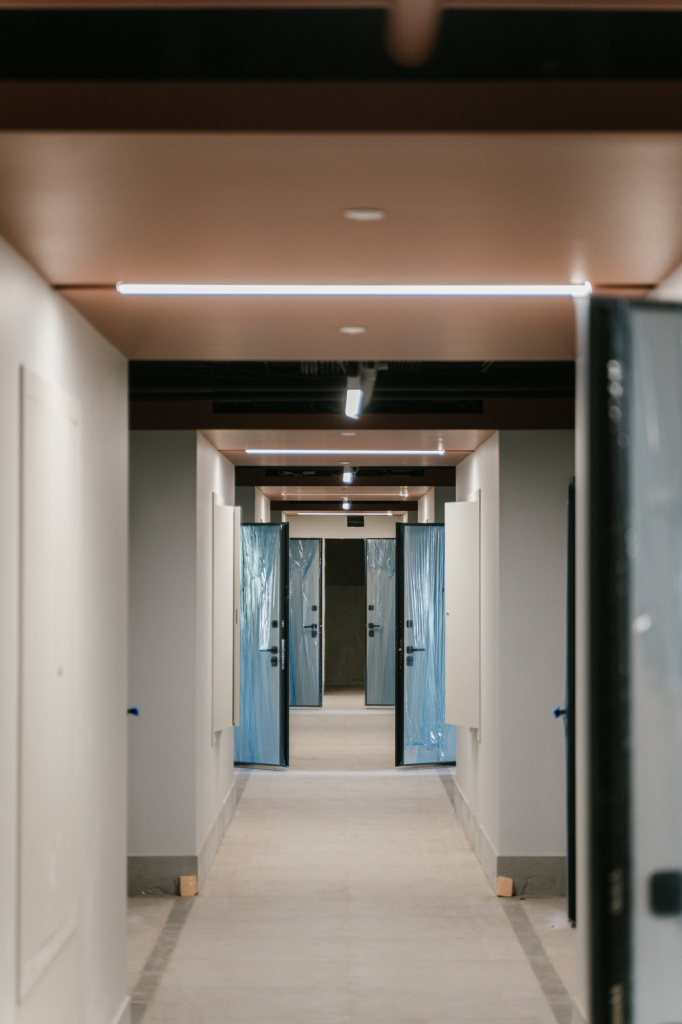

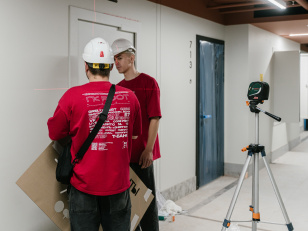

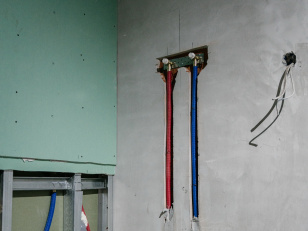

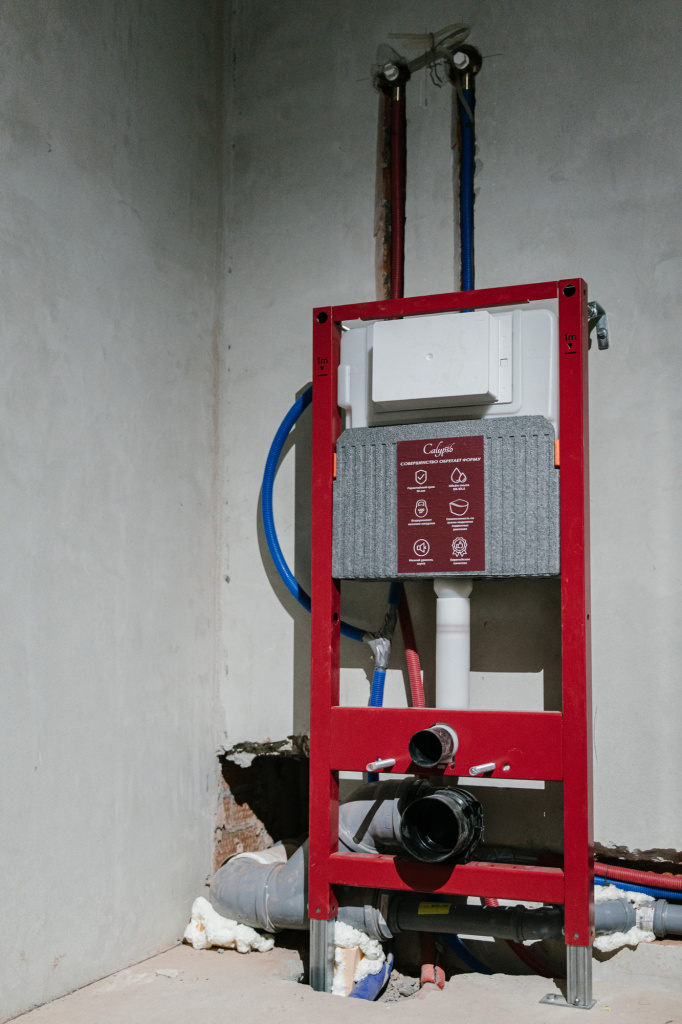

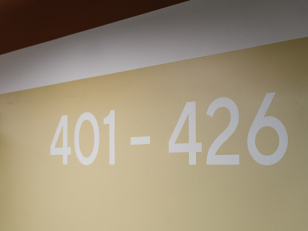

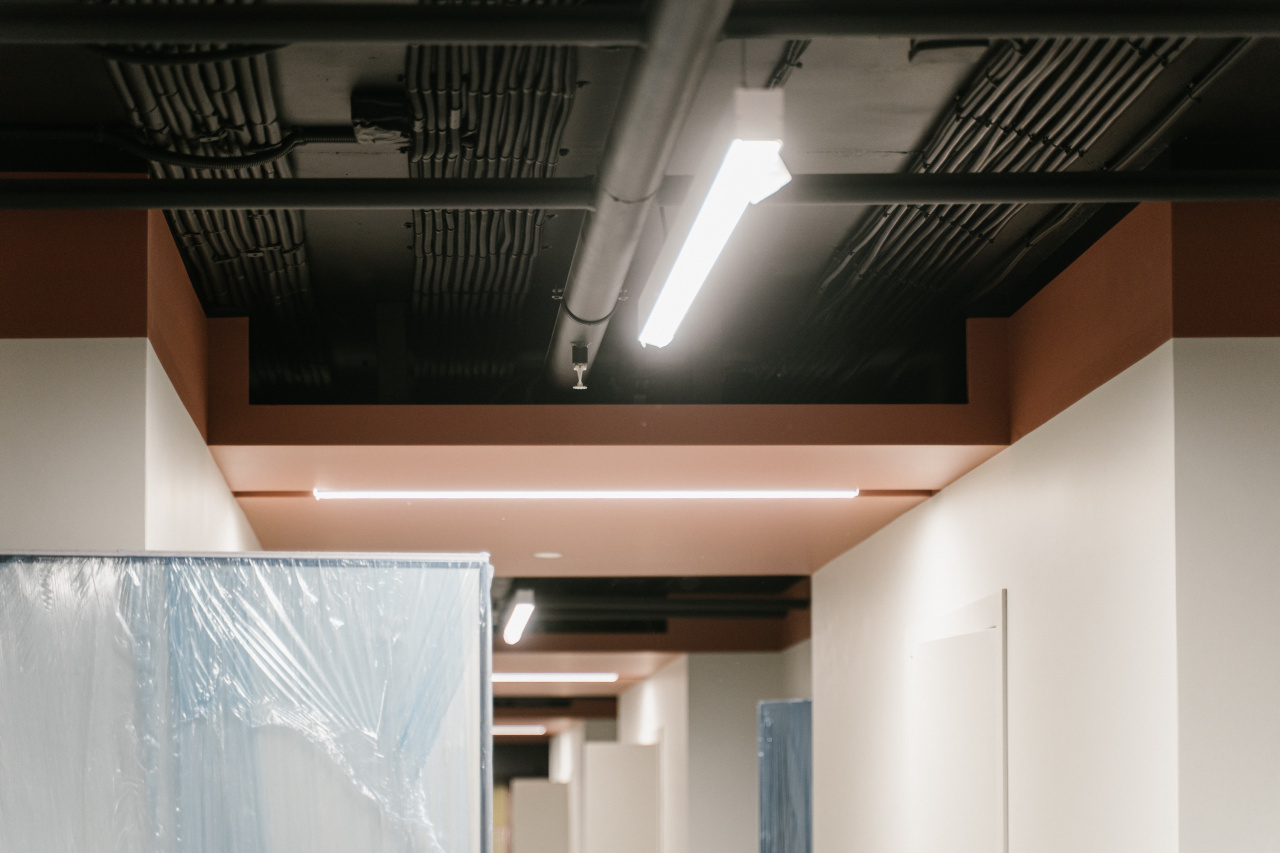

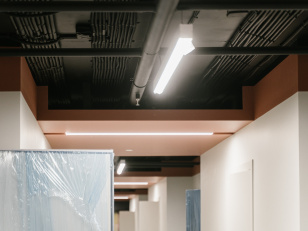

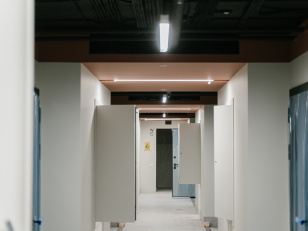

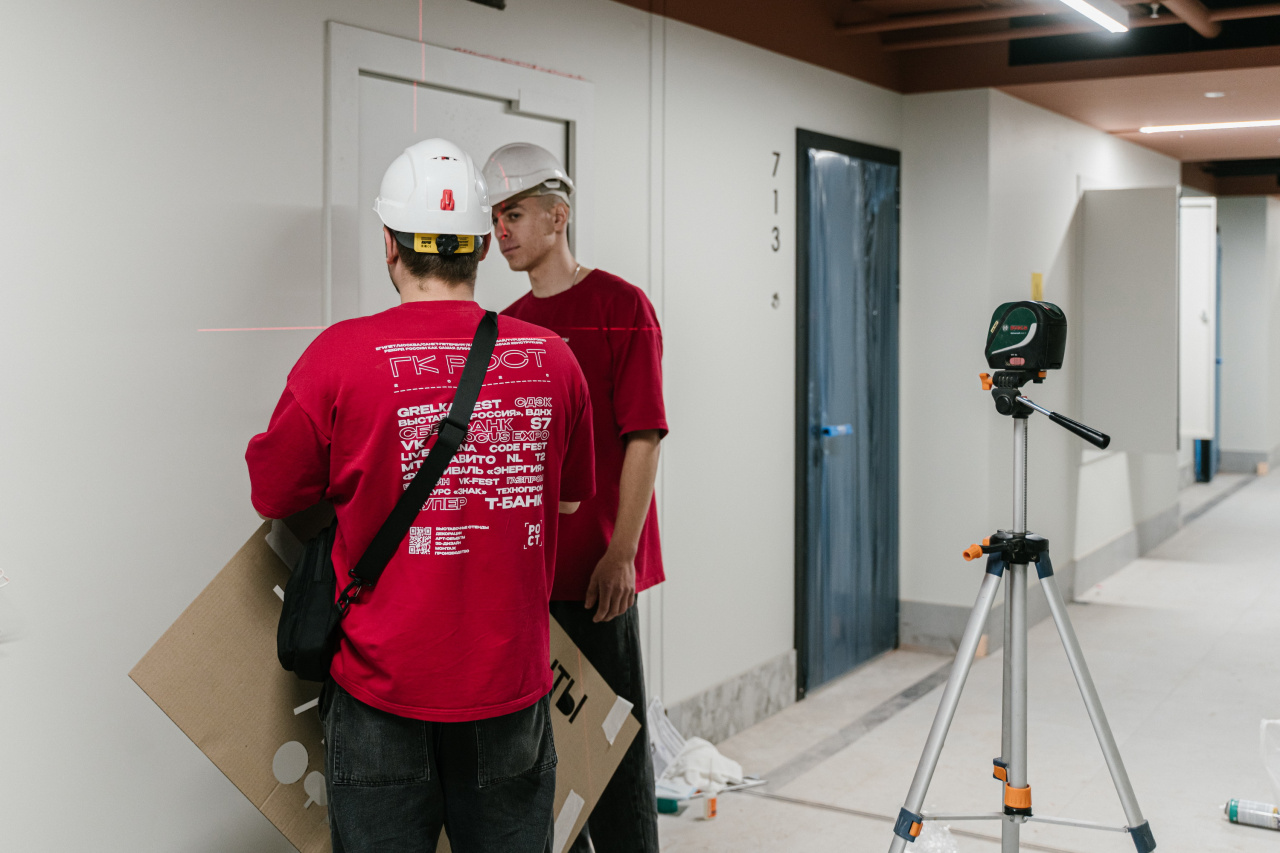

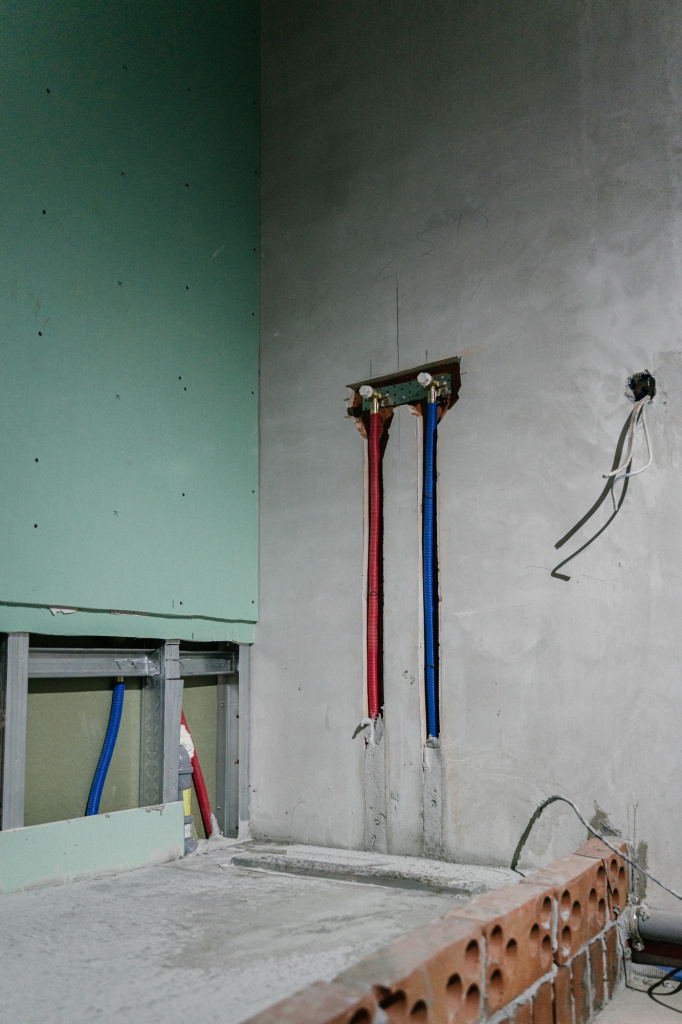

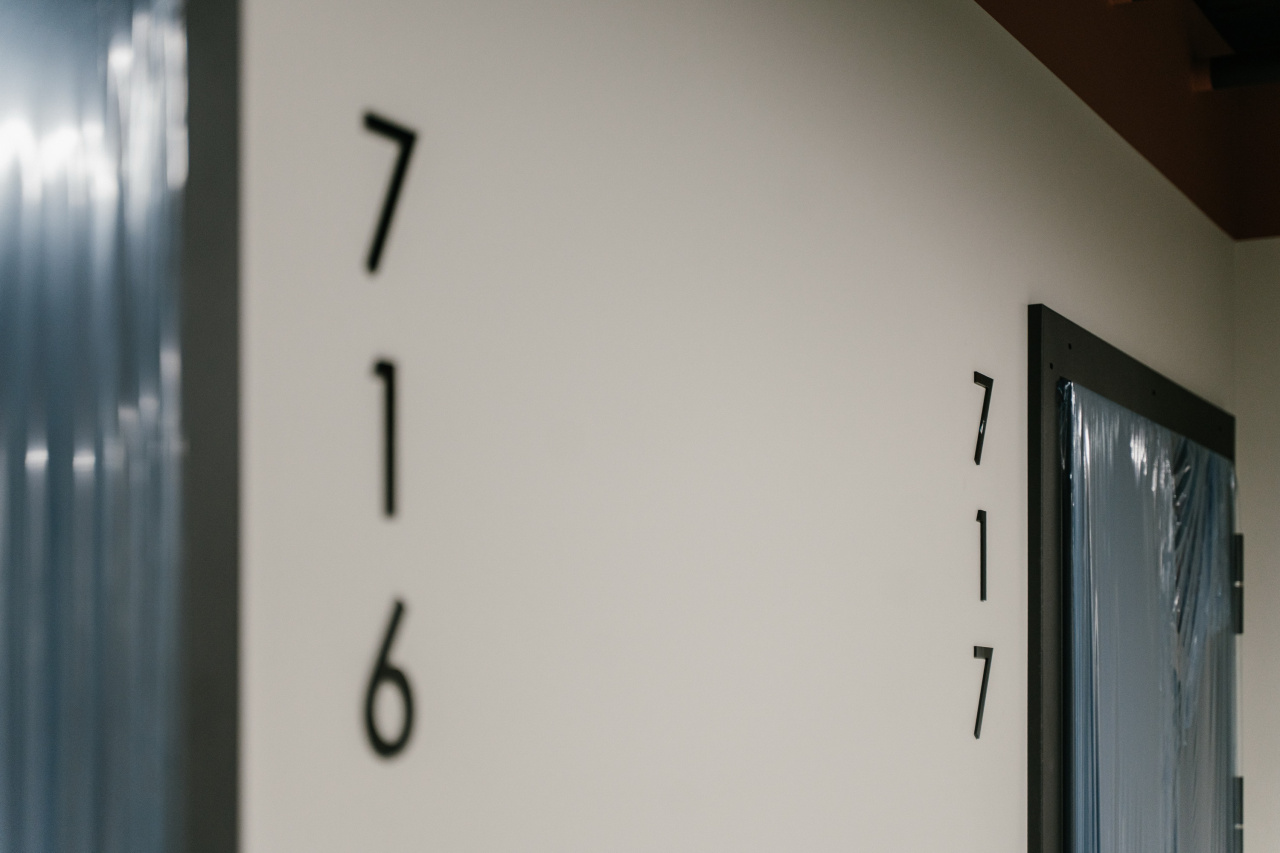

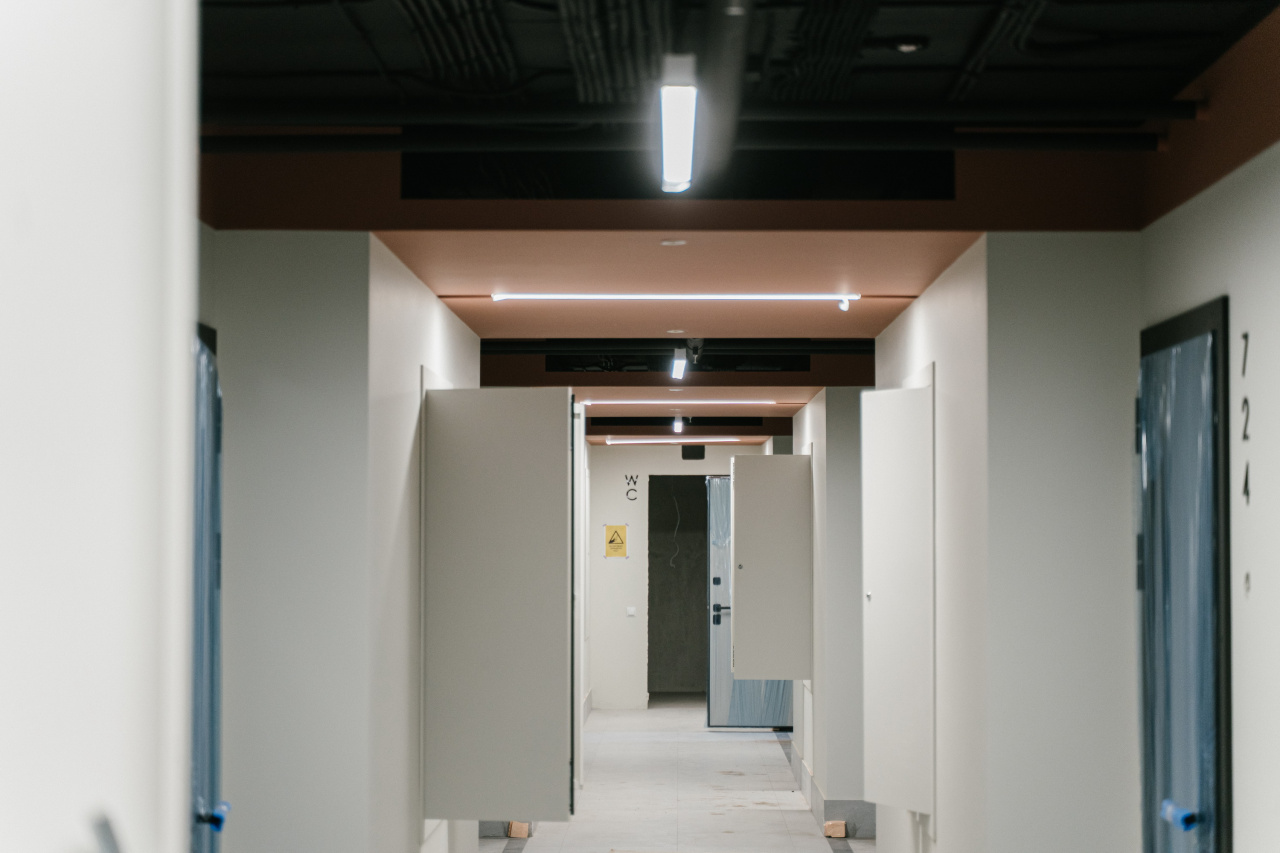

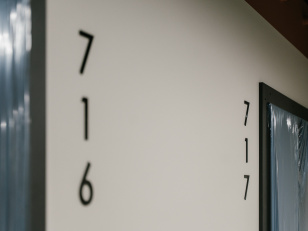

Идет внутренняя отделка здания. В здании работает 7 бригад отделочников. На демо-этаже смонтирована этажная навигация.

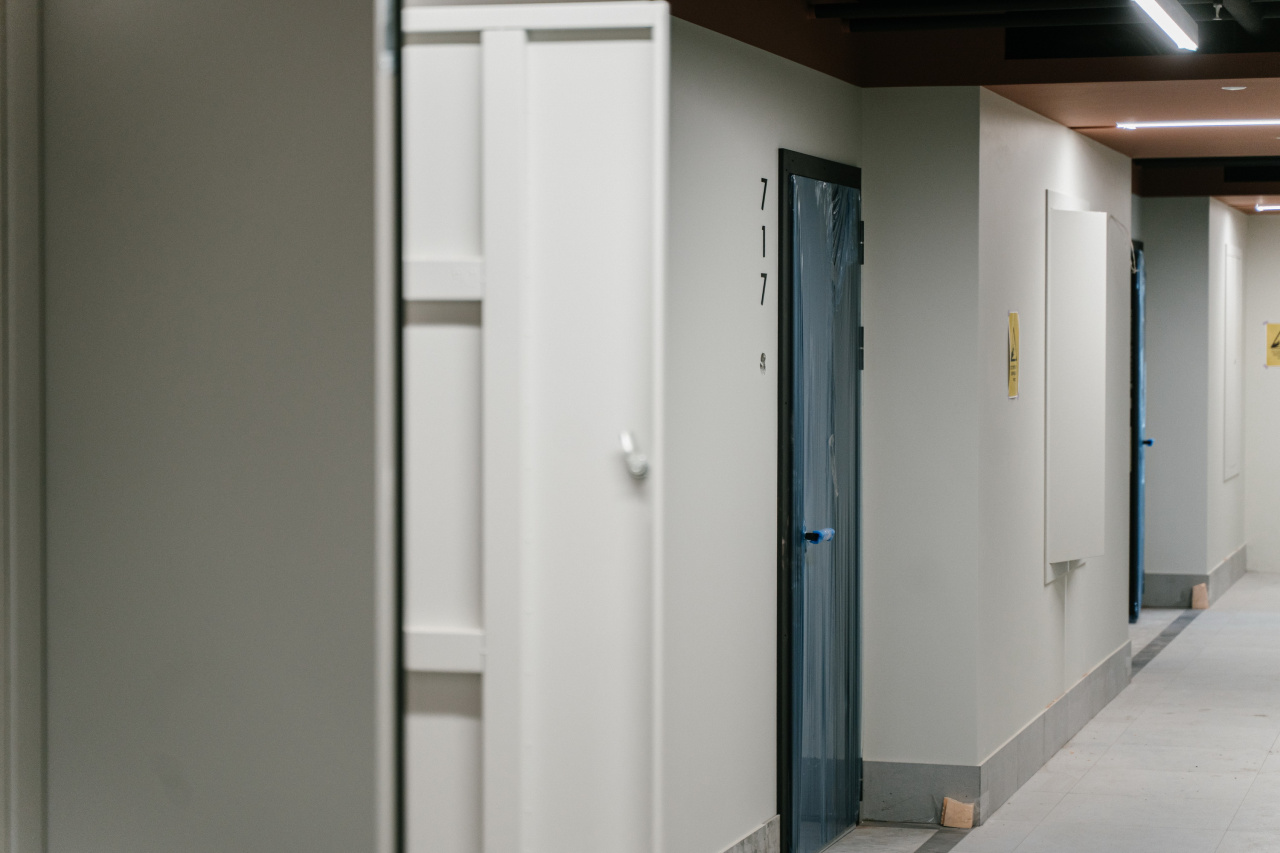

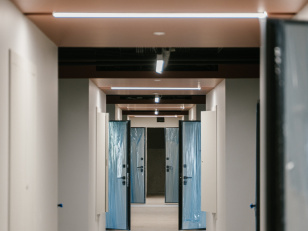

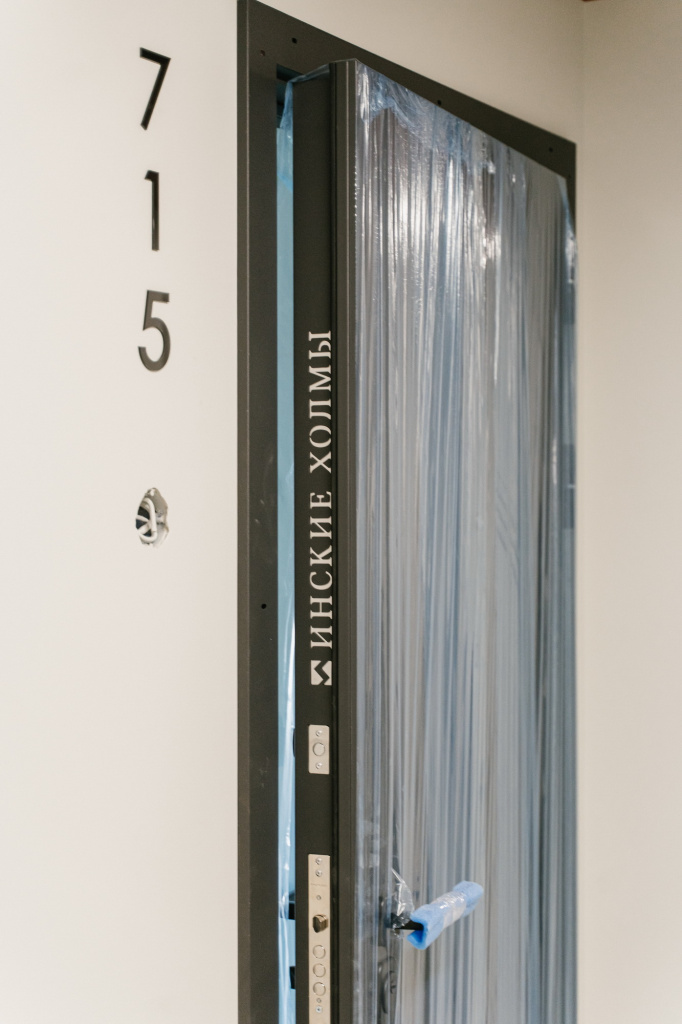

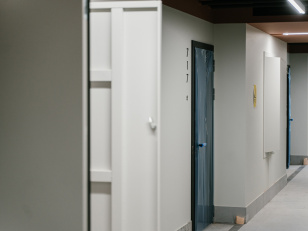

Для ближайшего монтажа на объекте поставлено 54 входных двери, 61 технический люк, 82 двери в места общего пользования.

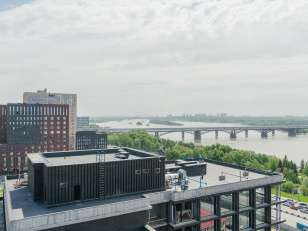

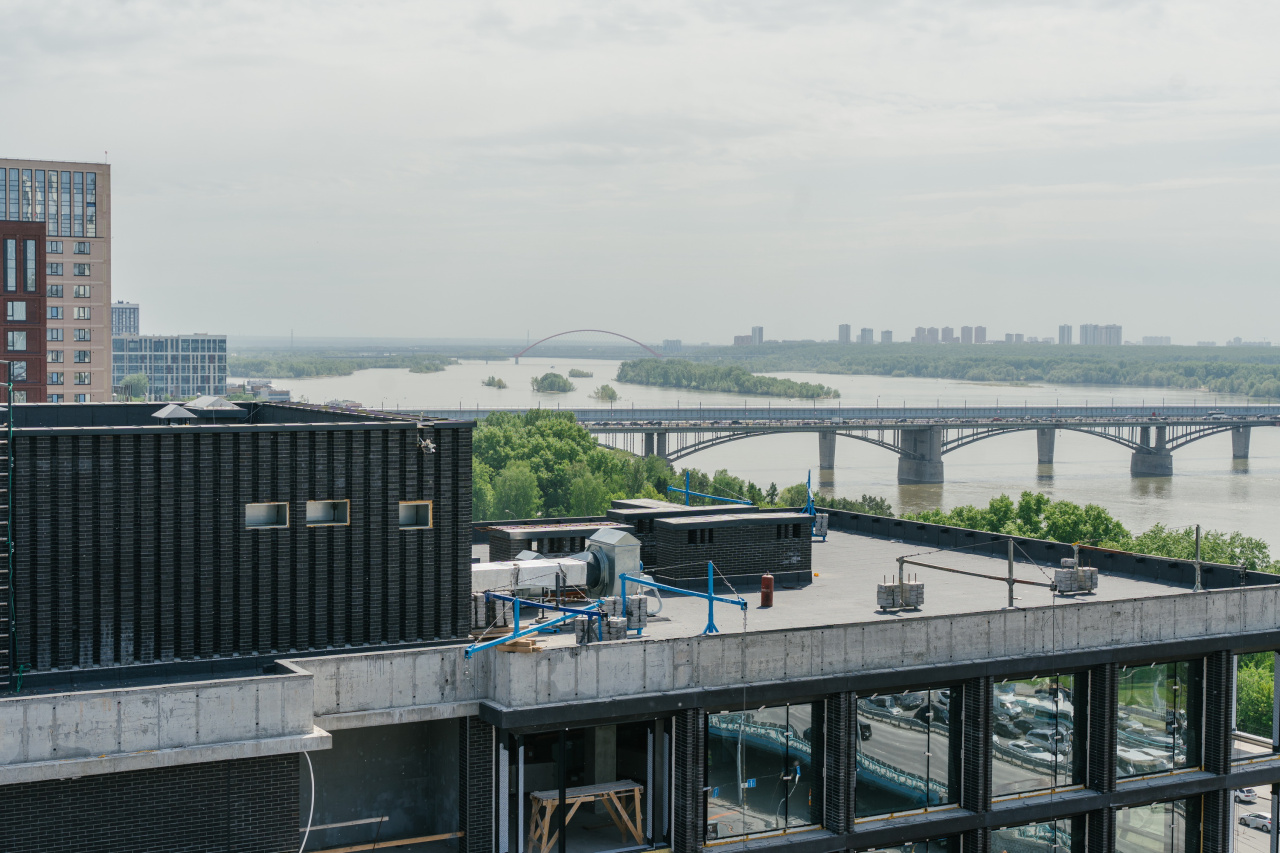

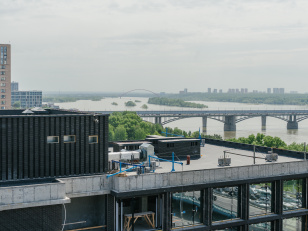

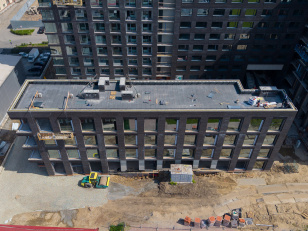

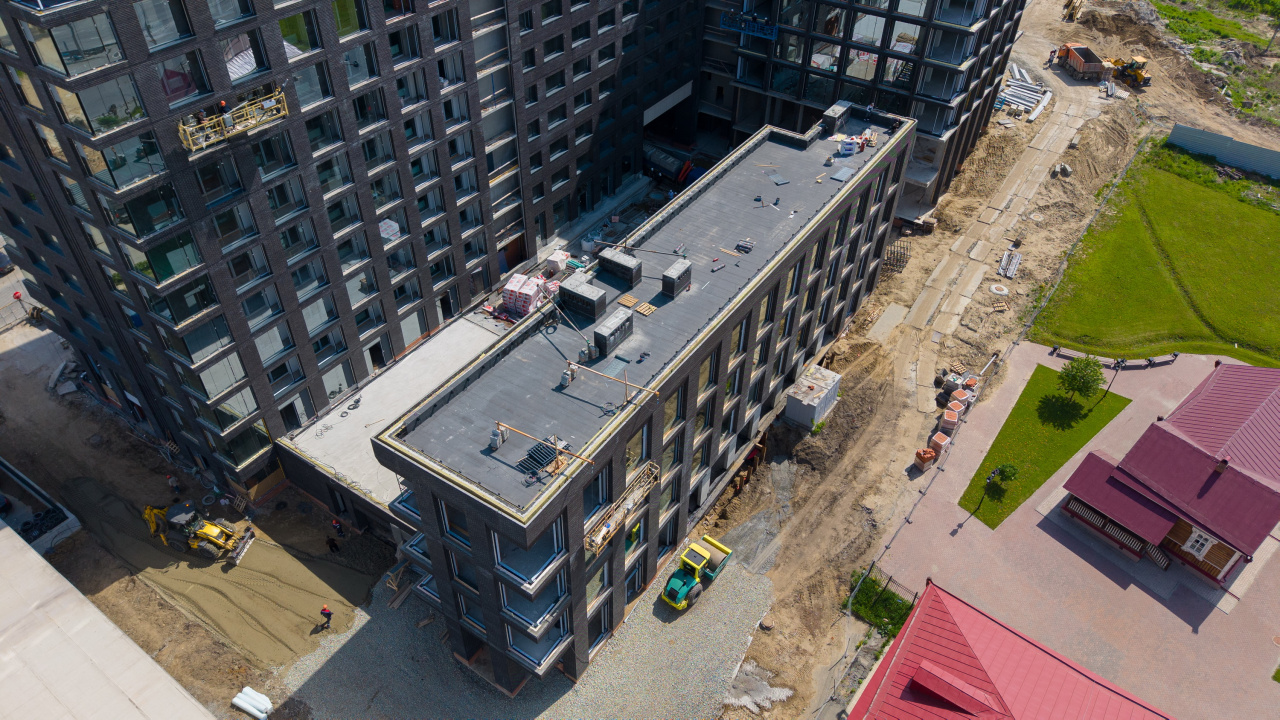

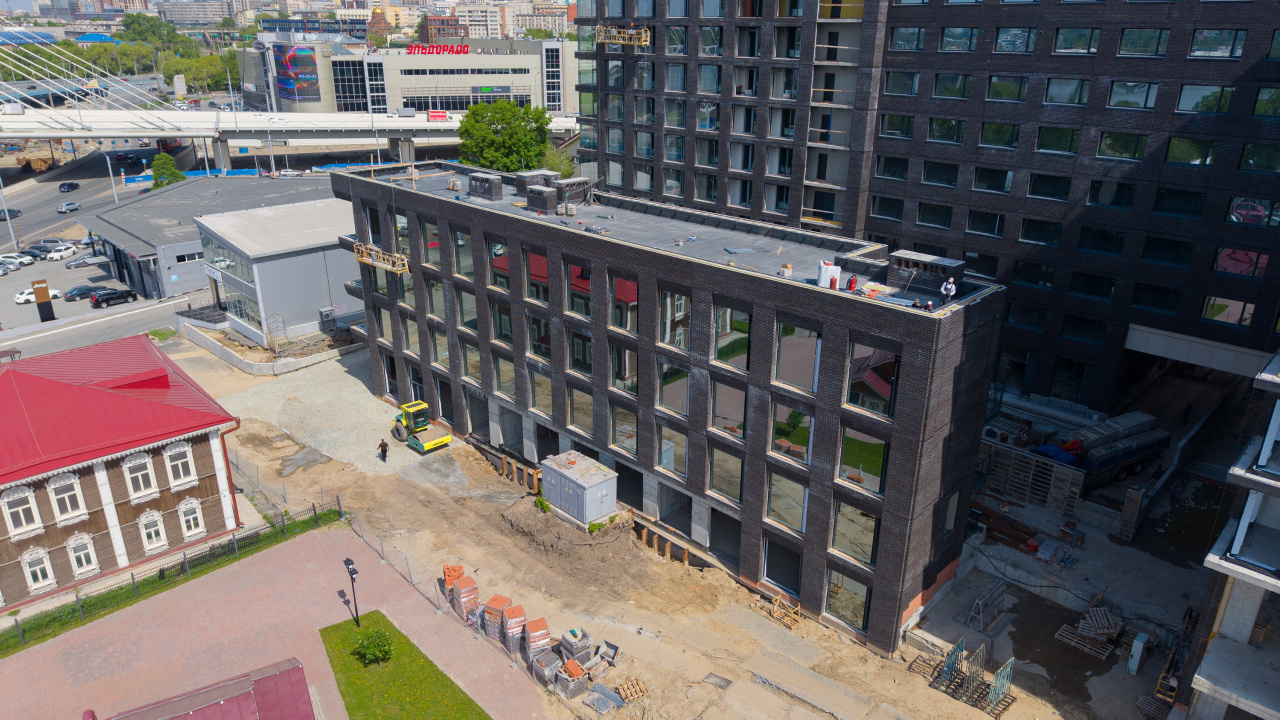

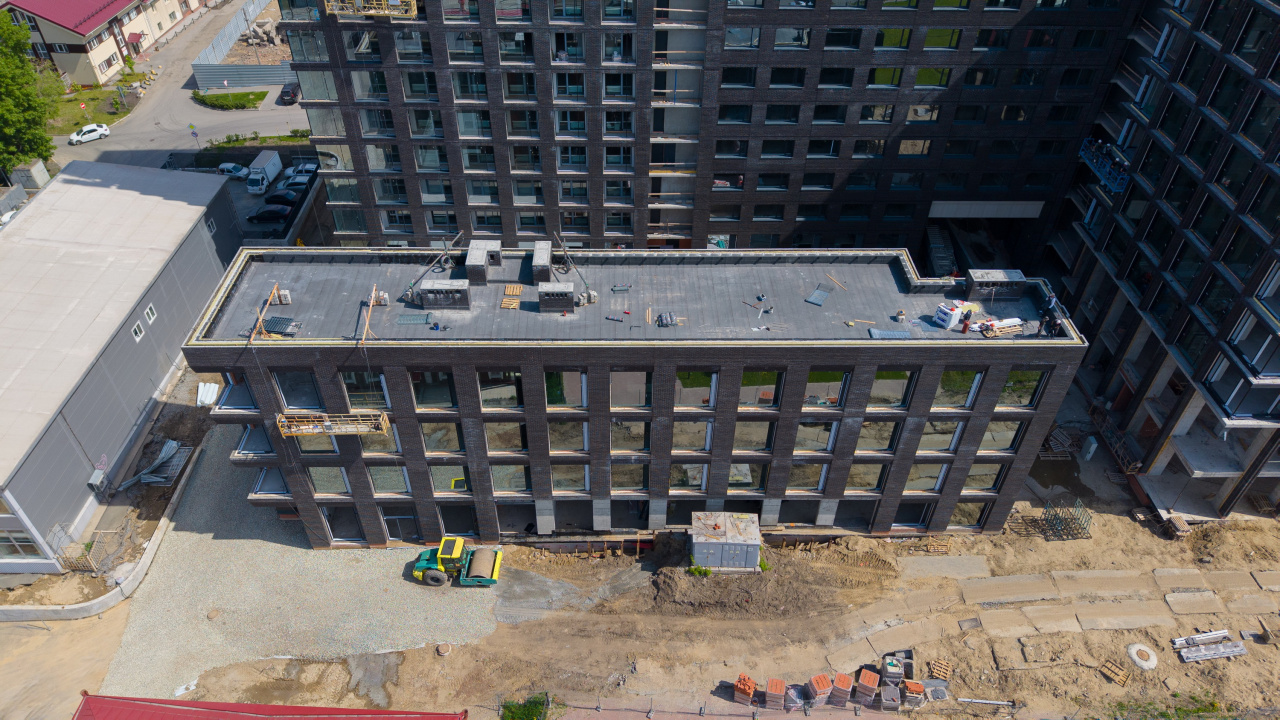

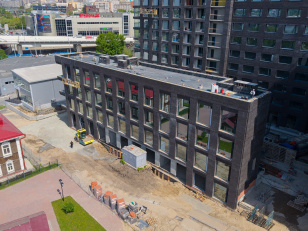

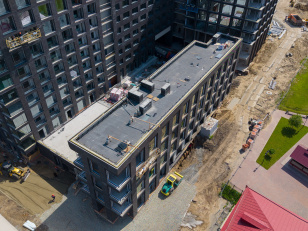

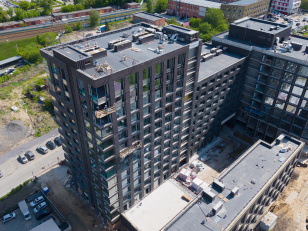

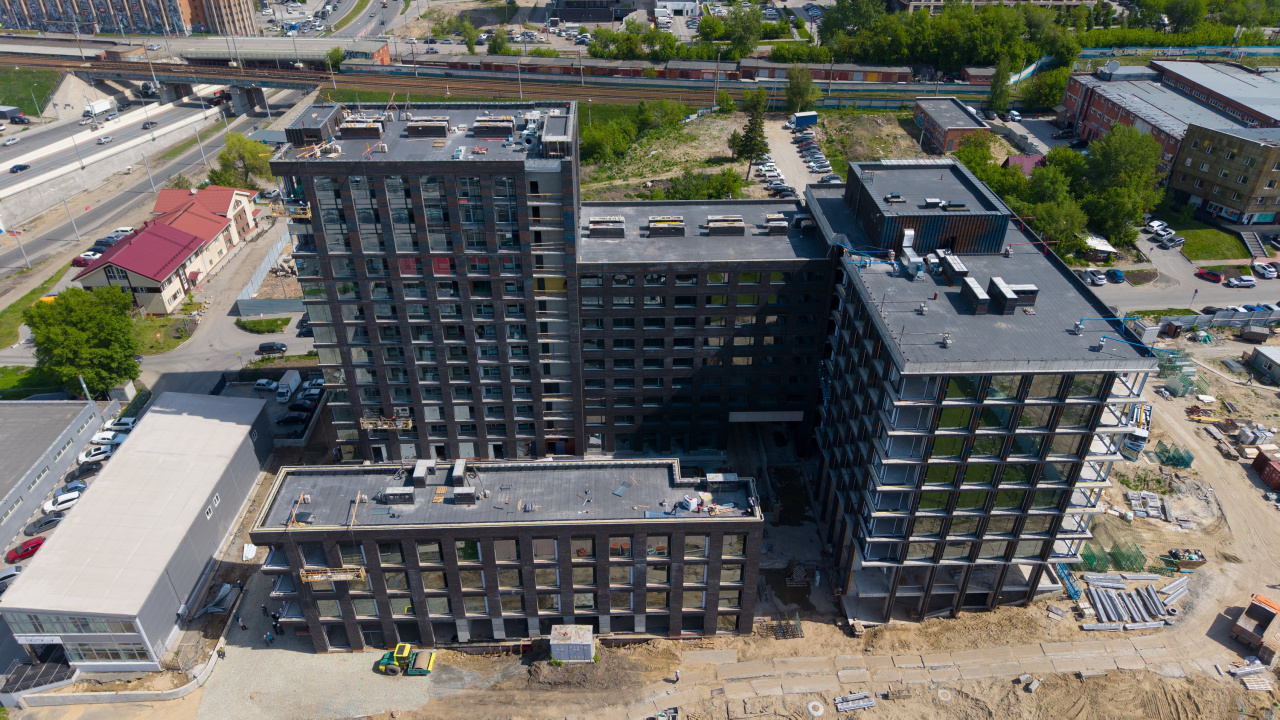

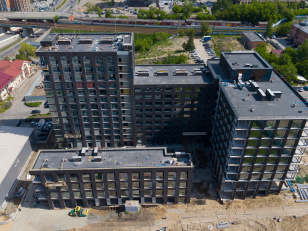

Выполнено устройство наплавляемой кровли на корпусах А, Б и В. Приступили к выполнению эксплуатируемой кровли на перекрытии подземной парковки.

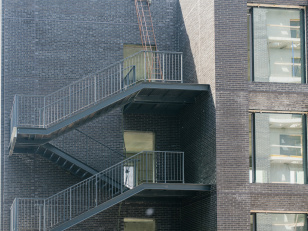

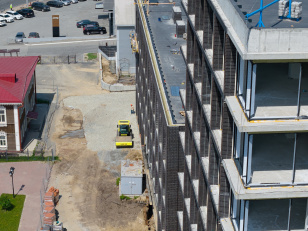

Она же будет служить в дальнейшем внутренним двором комплекса. Началось изготовление и монтаж парапетных крышек и ограждение кровли.

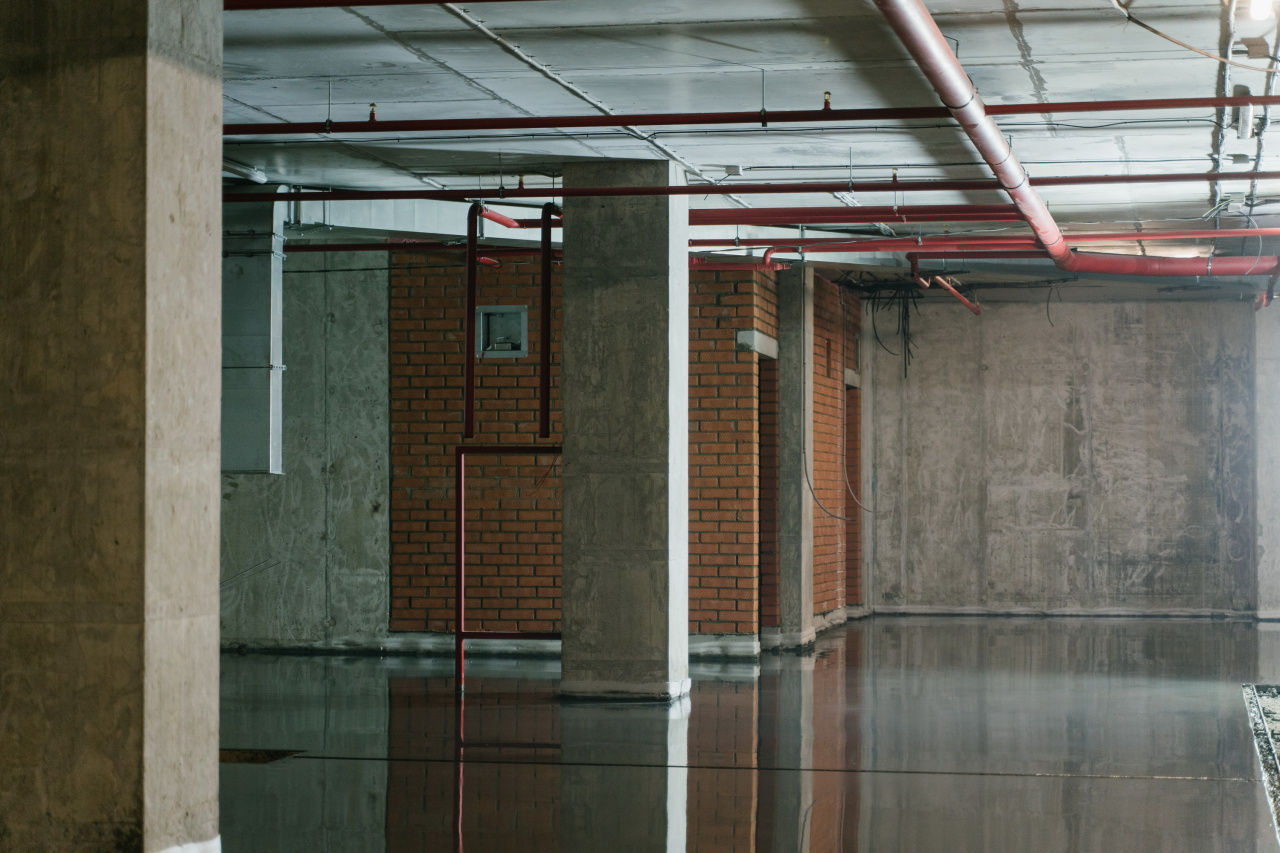

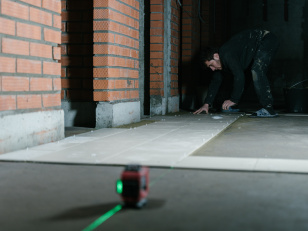

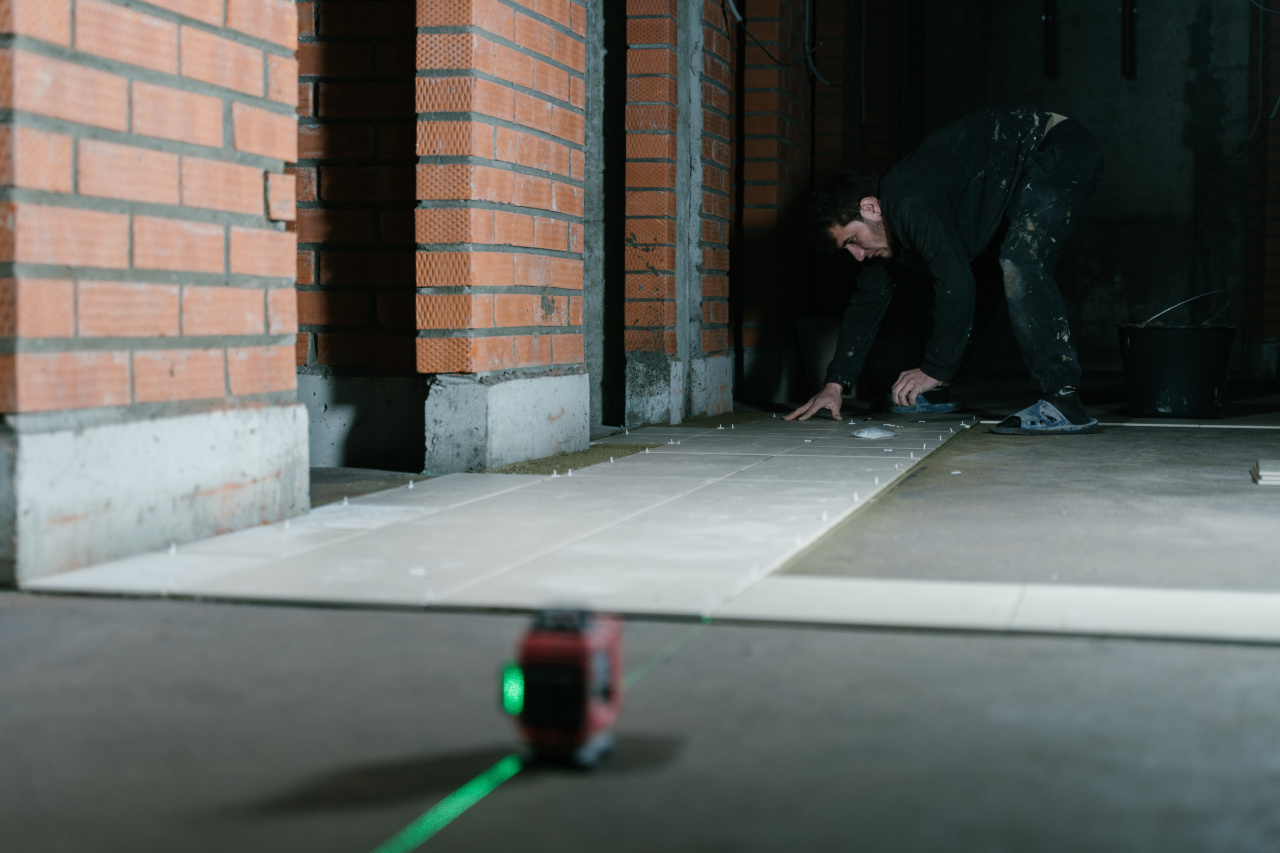

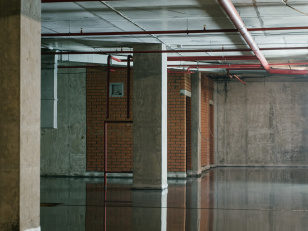

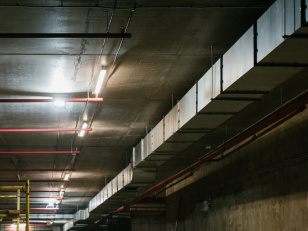

Выполняются работы по устройству стяжки в подземном паркинге и кладовых.

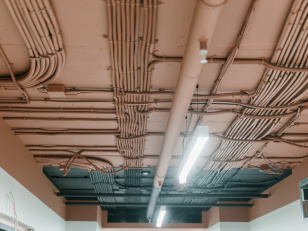

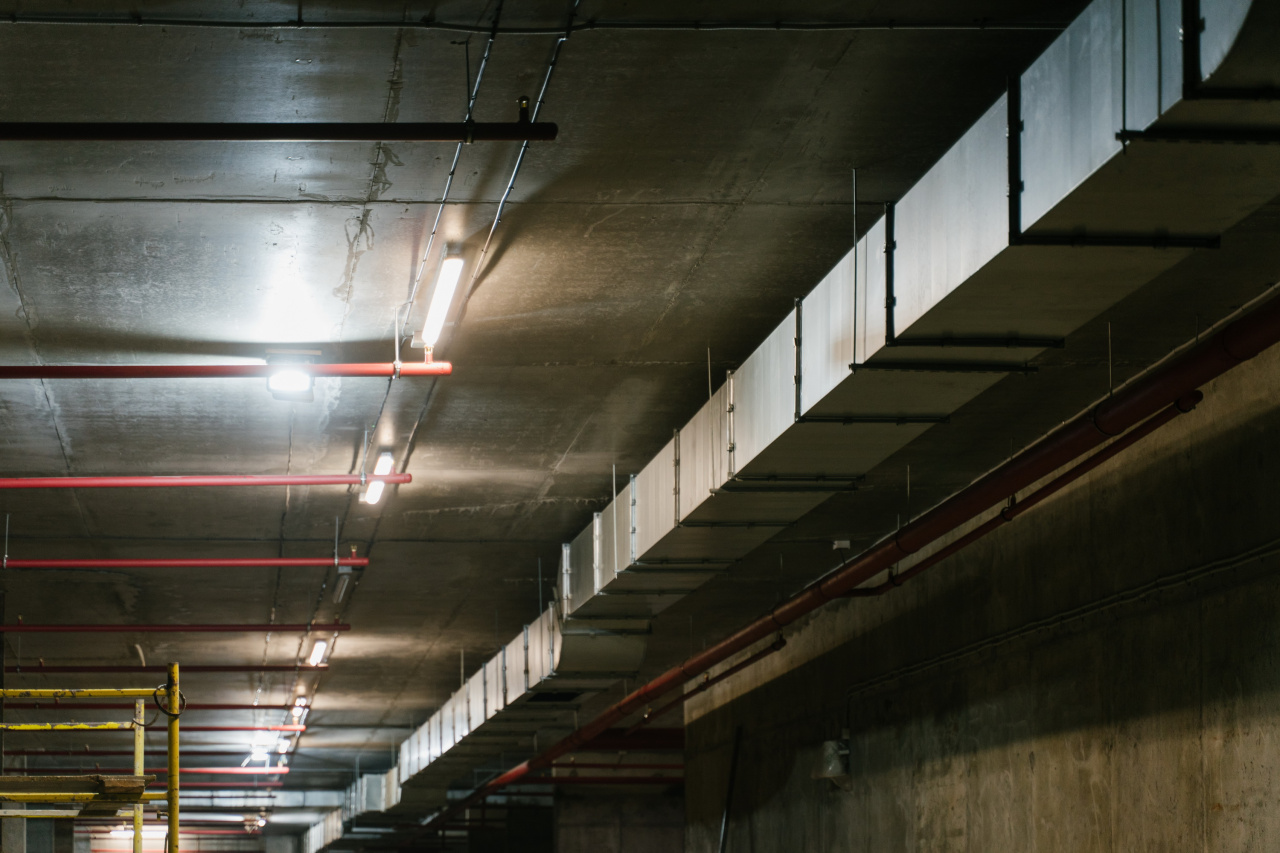

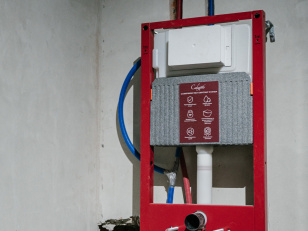

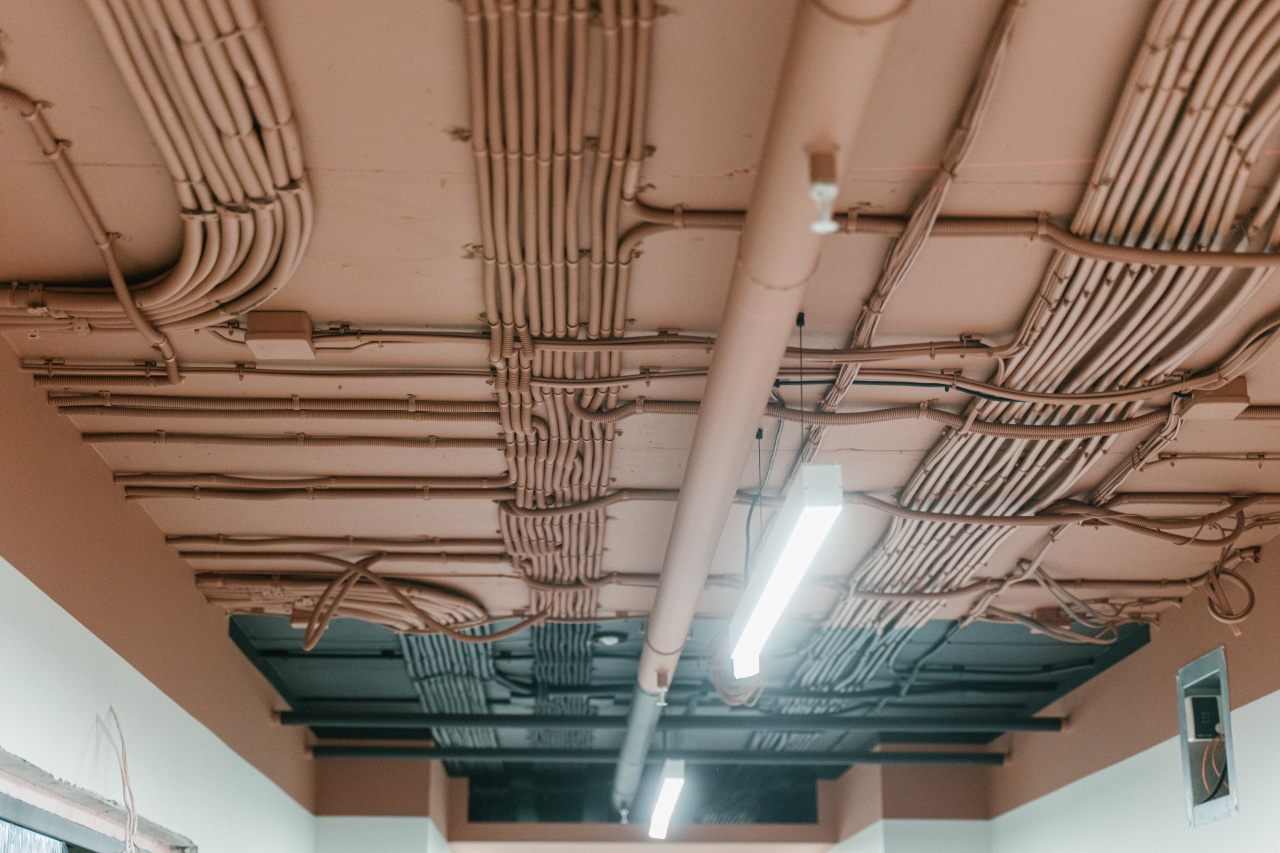

Завершаются работы по монтажу систем активного пожаротушения и насосной станции.
Подробнее все работы видны на фото.
Продолжается остекление и монтаж витражных конструкций. Фасад со стороны улицы Маковского приобретет конечный вид к концу июня.
Идет внутренняя отделка здания. В здании работает 7 бригад отделочников. На демо-этаже смонтирована этажная навигация.
Для ближайшего монтажа на объекте поставлено 54 входных двери, 61 технический люк, 82 двери в места общего пользования.
Выполнено устройство наплавляемой кровли на корпусах А, Б и В. Приступили к выполнению эксплуатируемой кровли на перекрытии подземной парковки.
Она же будет служить в дальнейшем внутренним двором комплекса. Началось изготовление и монтаж парапетных крышек и ограждение кровли.
Выполняются работы по устройству стяжки в подземном паркинге и кладовых.
Завершаются работы по монтажу систем активного пожаротушения и насосной станции.
Подробнее все работы видны на фото.
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
